Wasserversorgung der Gemeinde Gleichen - Übersicht

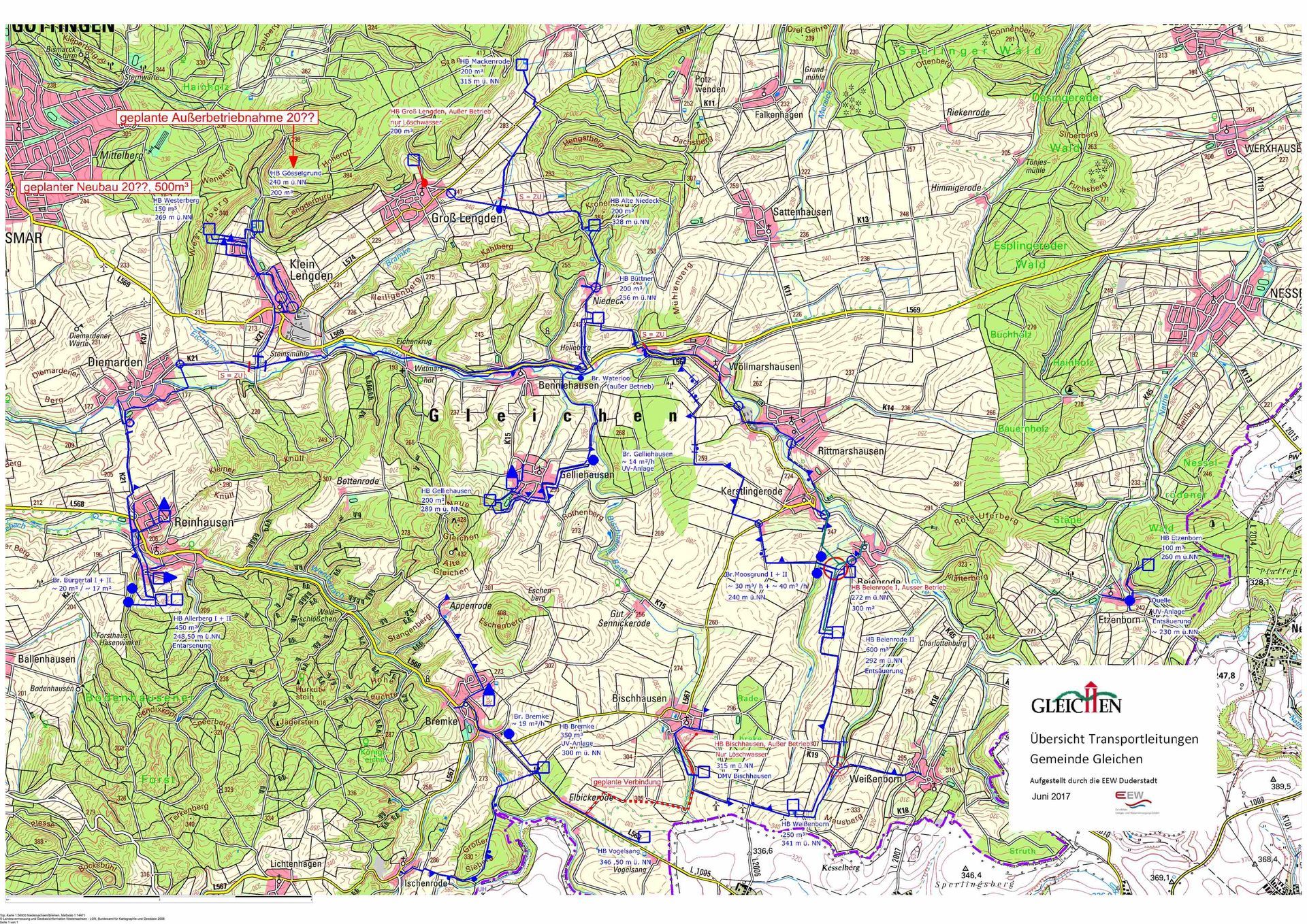

hier geht es zur Wasserversorgung der Gemeinde

xx.xx.2026

Weiter

10.04.2026

Weiter

15.12.2025

Weiter

05.11.2025

Weiter

09.10.2025

Weiter

02.10.2025

Weiter

18.09.2025

Weiter

08.09.2025

Weiter

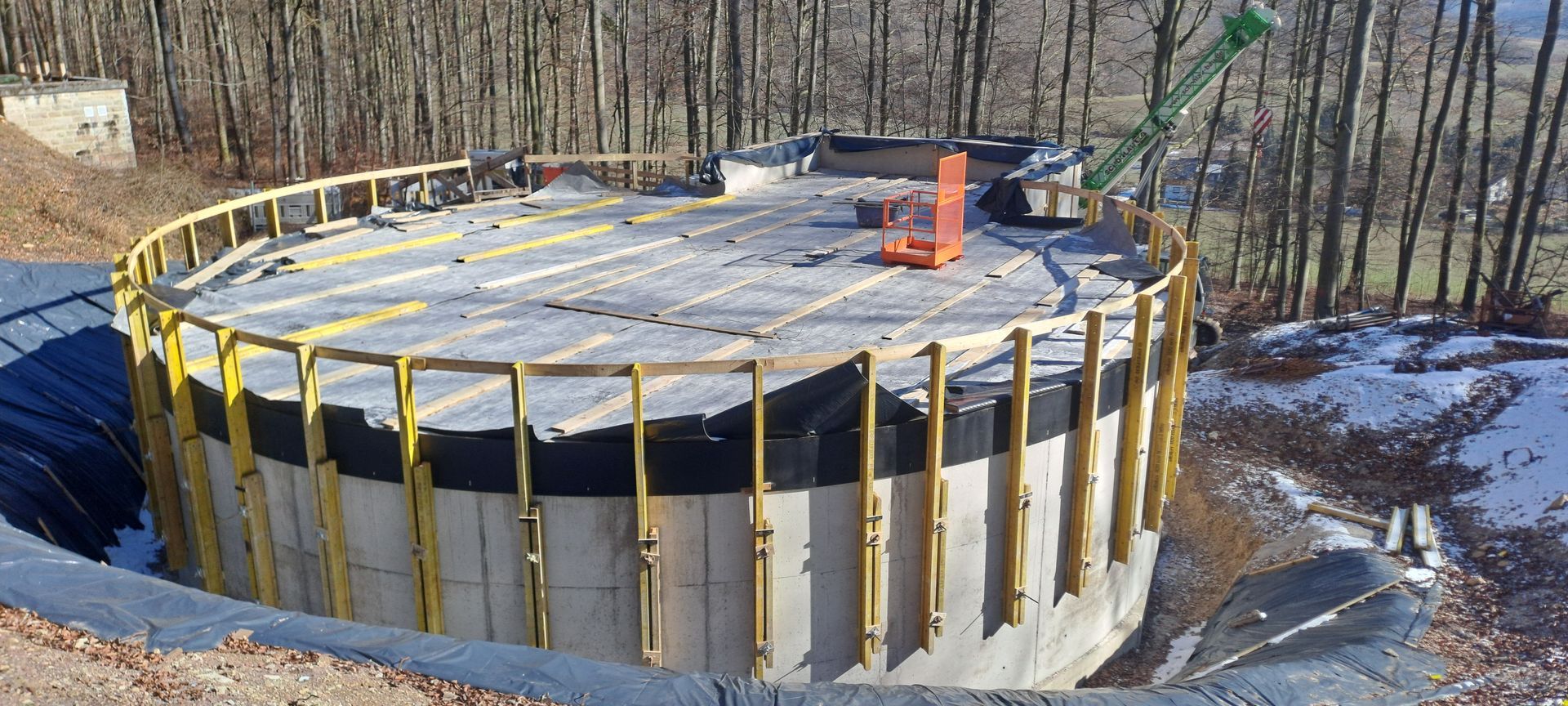

31.07. - 20.08.2025

Weiter

30.05.2025

Weiter ging es mit dem Anbringen einer Schutzfolie bevor nun wieder mit Erde angefüllt wird.

07.05.2025

Die Außendämmung wurde aufgebracht

30.04.2025

Weiter mit Schwarzanstrich außen und Bohrungen für die Rohre innen

17.04.2025

Alles dicht - dann kann es weitergehen.

07. / 11.04.2025

Die Behälter werden nacheinander befüllt für eine Dichtigkeitsprüfung. Ist die erste in Ordnung wird umgefüllt und die zweite Kammer überprüft. Dieser Vorgang dauert ein paar Tage

19.03.2025

Damit sich an der Decke bildendes Kondenswasser schneller abtropfen kann wird die Decke mit einer speziellen Betonmasse bespritzt um die Oberfläche zu erhöhen. Somit bilden sich an der Decke keine großflächigen Wasseransammlungen, sondern tropfen sofort wieder ab.

13.03.2025

Vorbereitungen zur Deckenbeschichtung innen und Deckelversiegelung außen

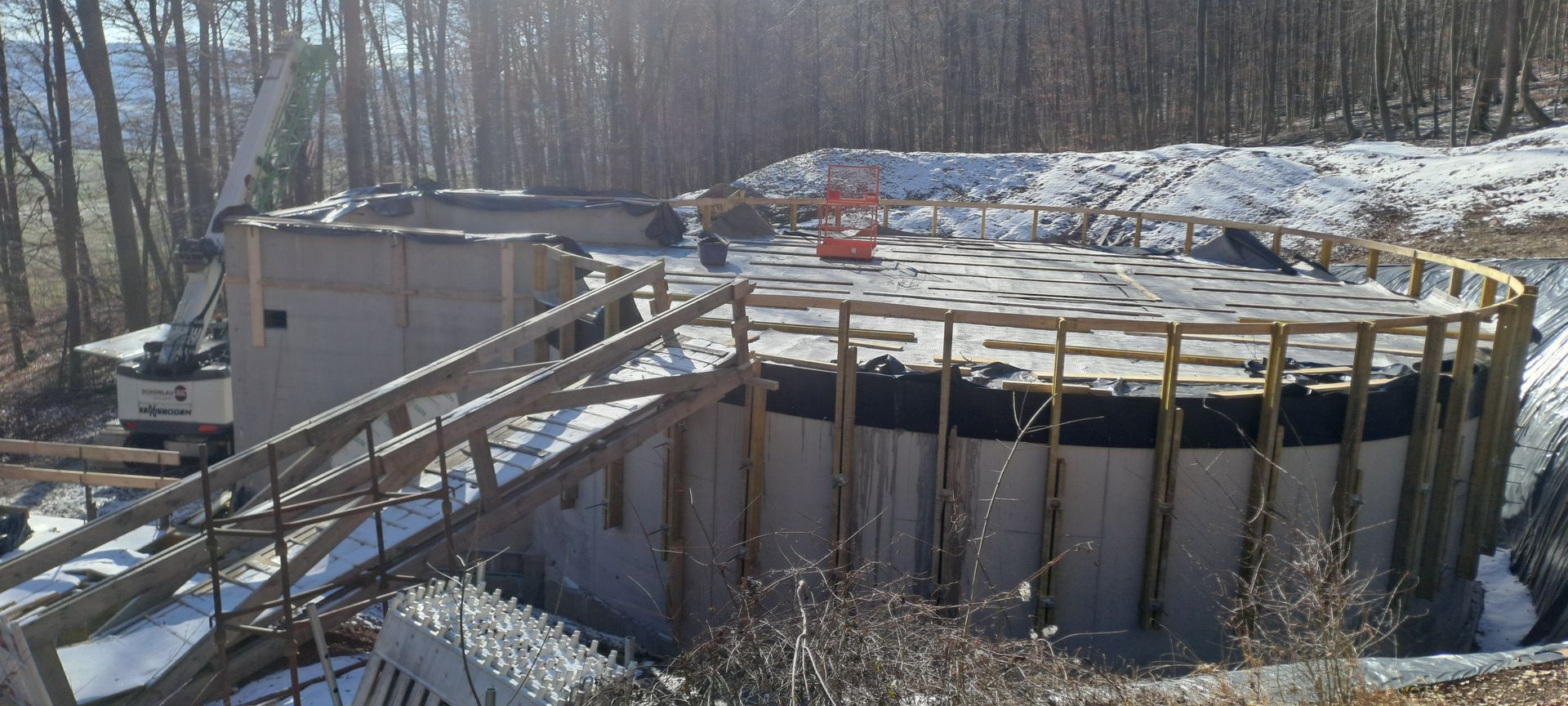

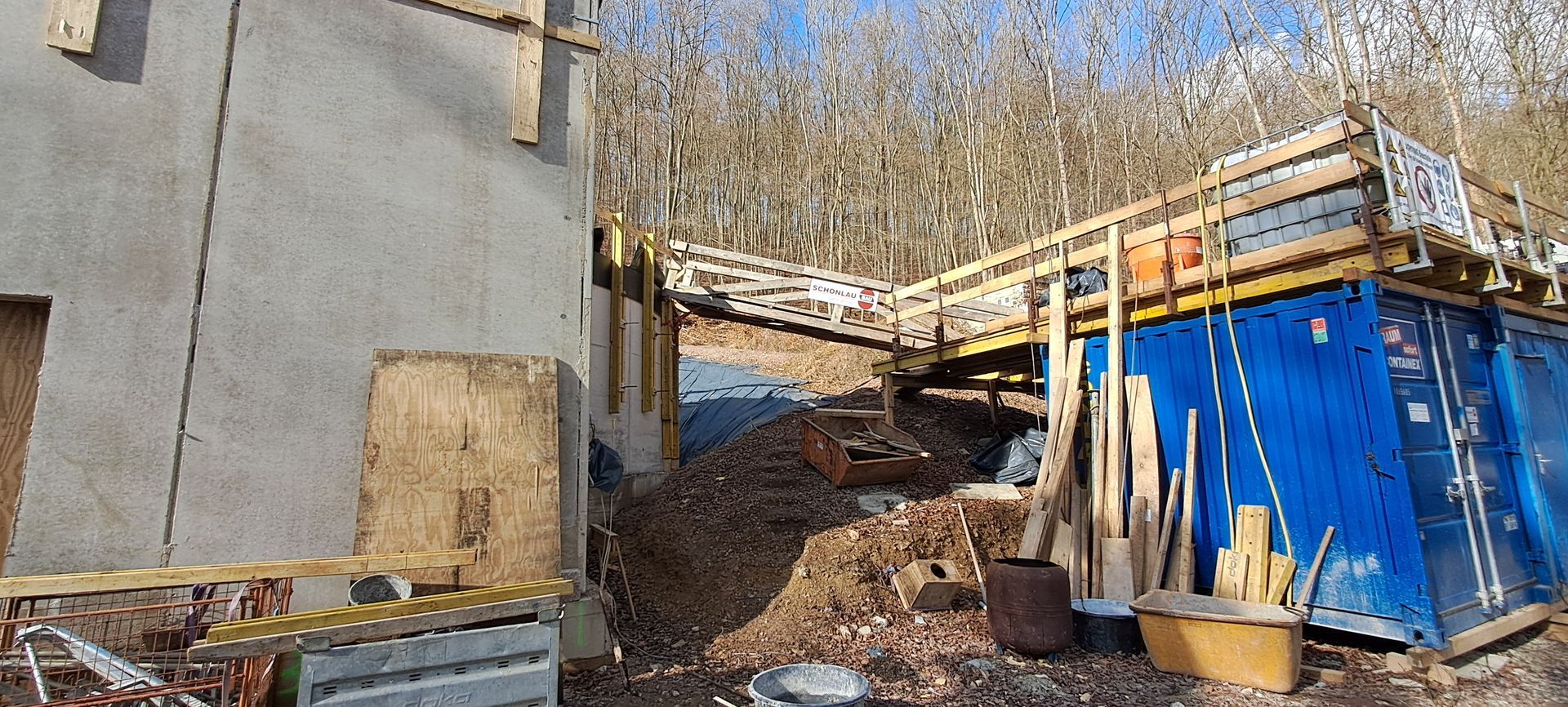

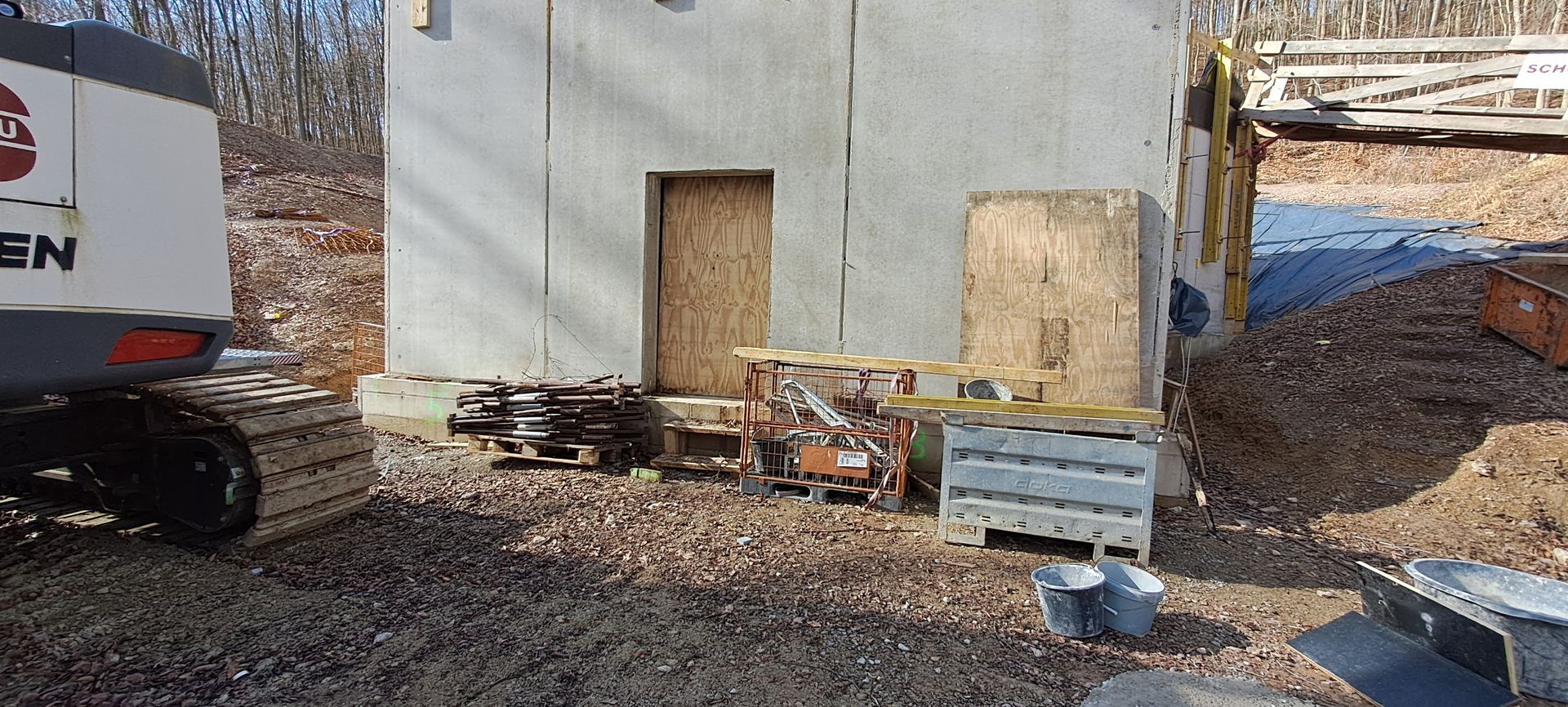

19.02.2025

Schutzfolie auf dem frischen Deckel und dann Winterpause (bei Temperaturen um -10 Grad)

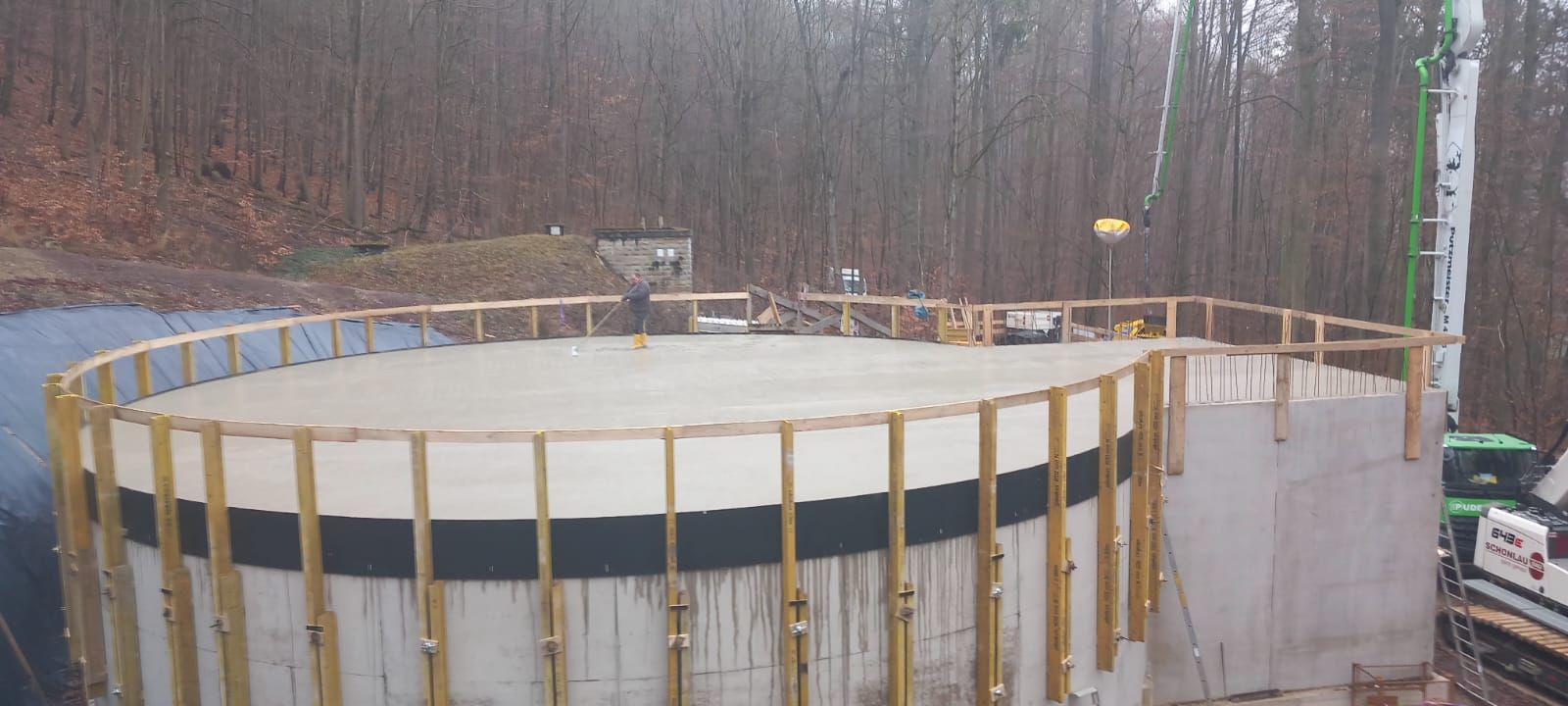

05.02.2025

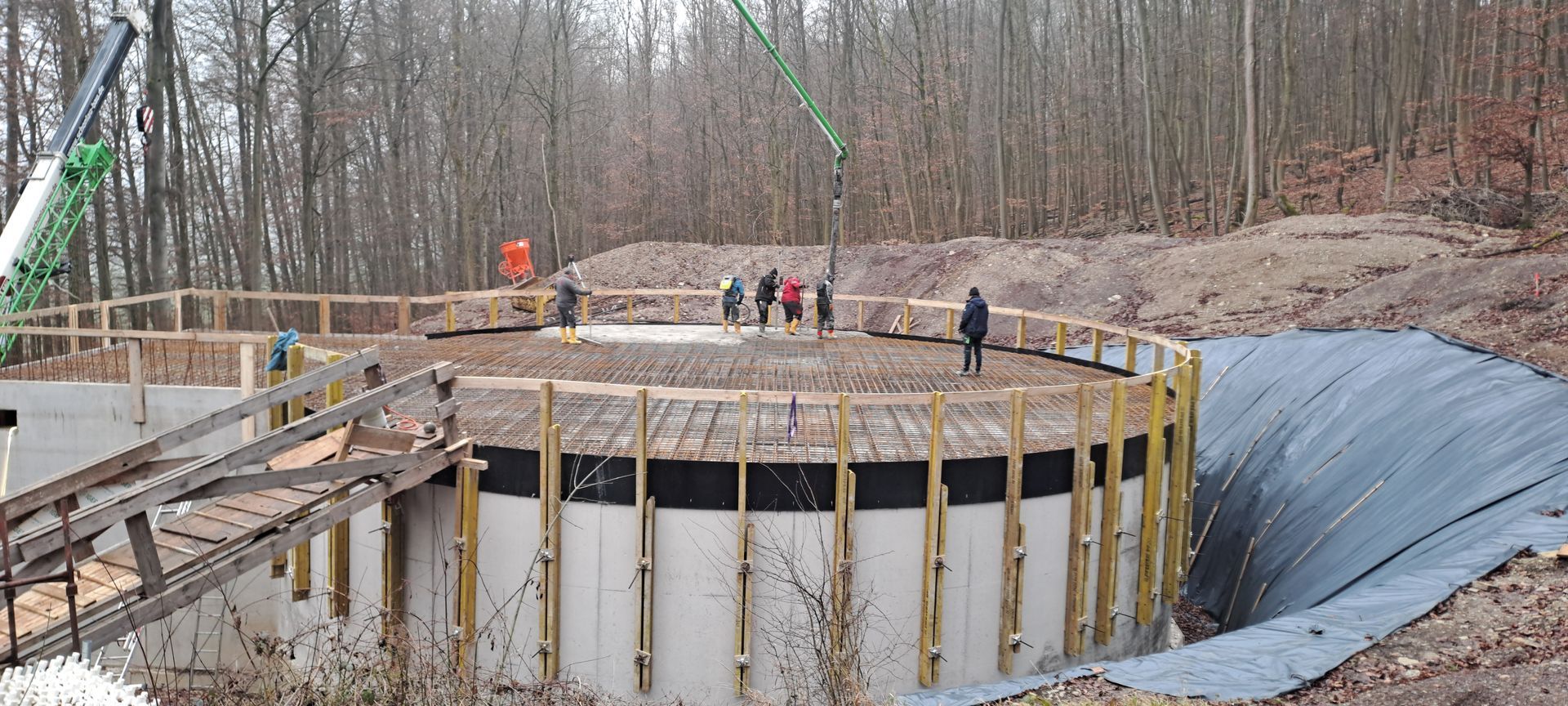

Der "Deckel " wird zugemacht. Heute wurden rund 70 Kubikmeter Beton mit einer Betonpumpe auf die mit Bewehrungsstahl voebereitete Fläche augebracht (so ungefähr von 11:45 bis 15:00 Uhr)

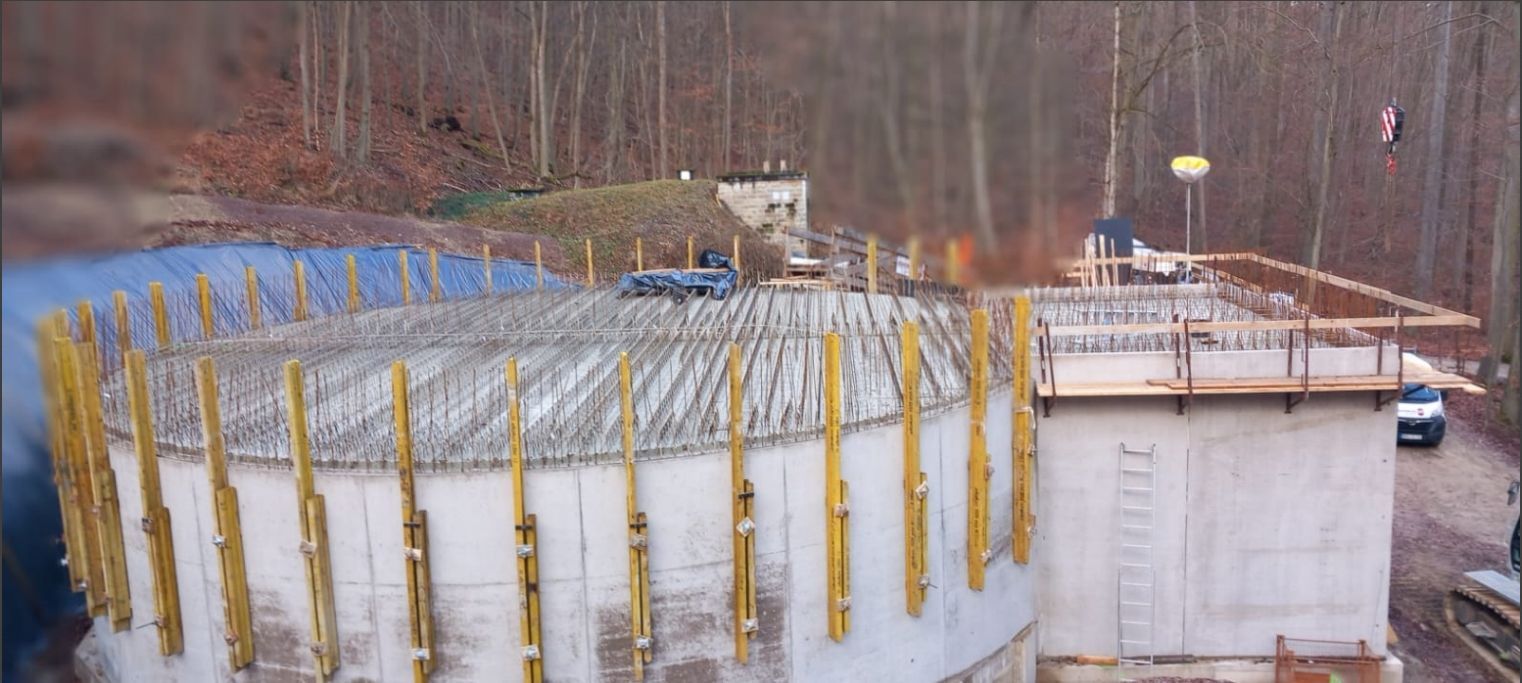

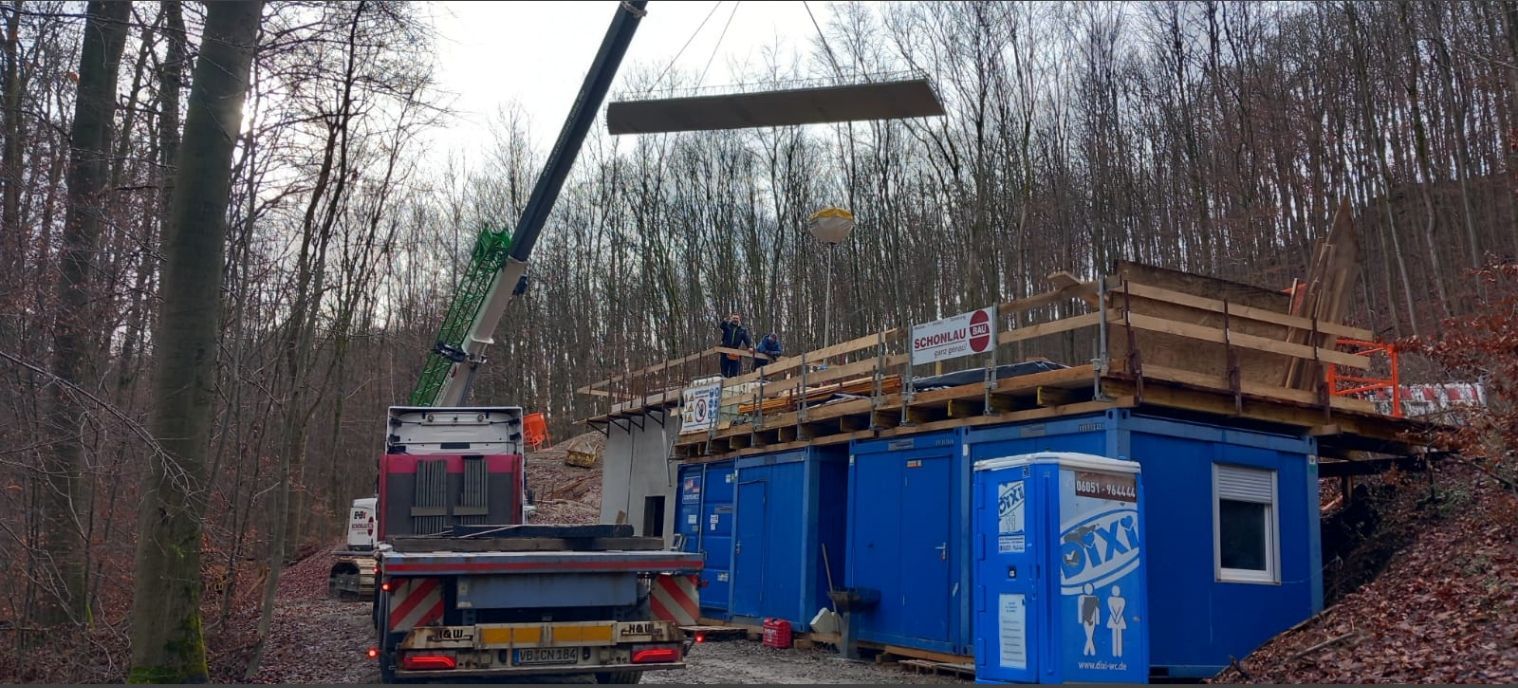

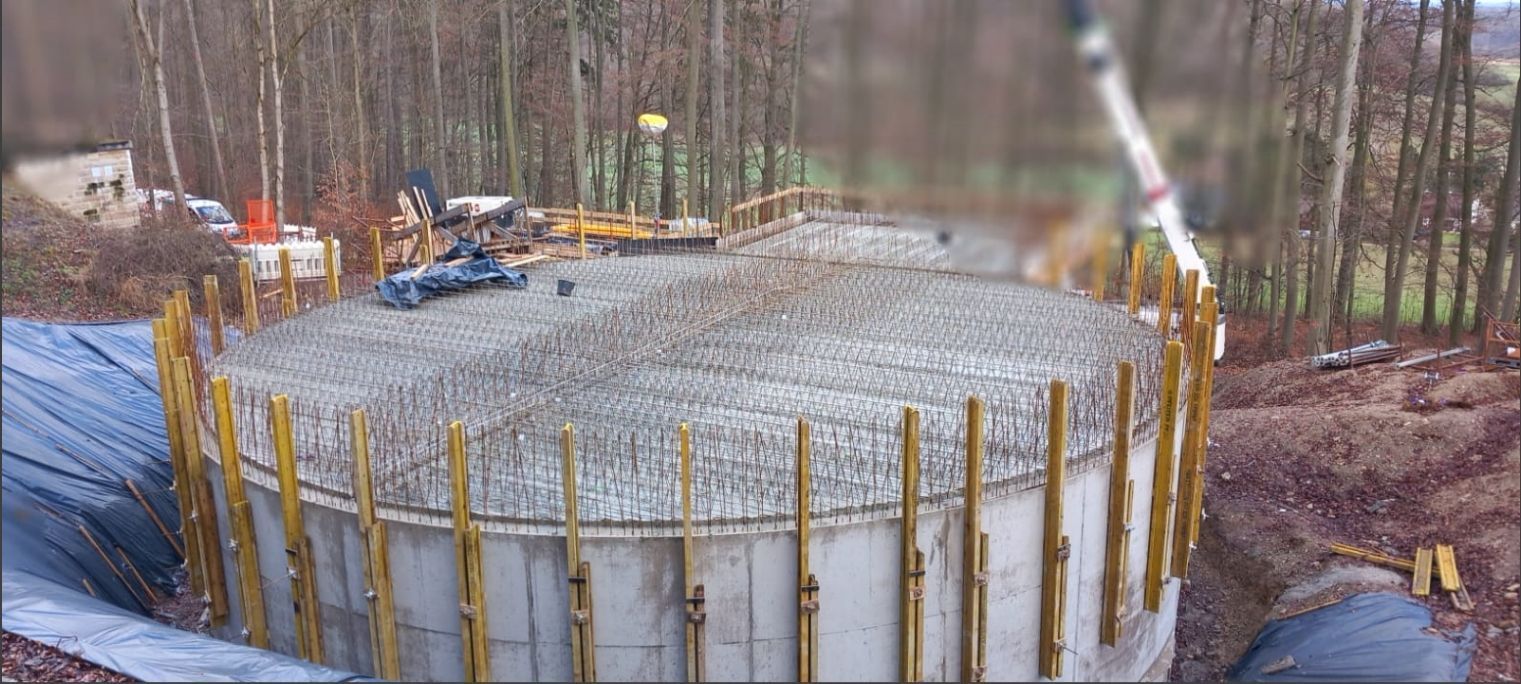

29.01.2025

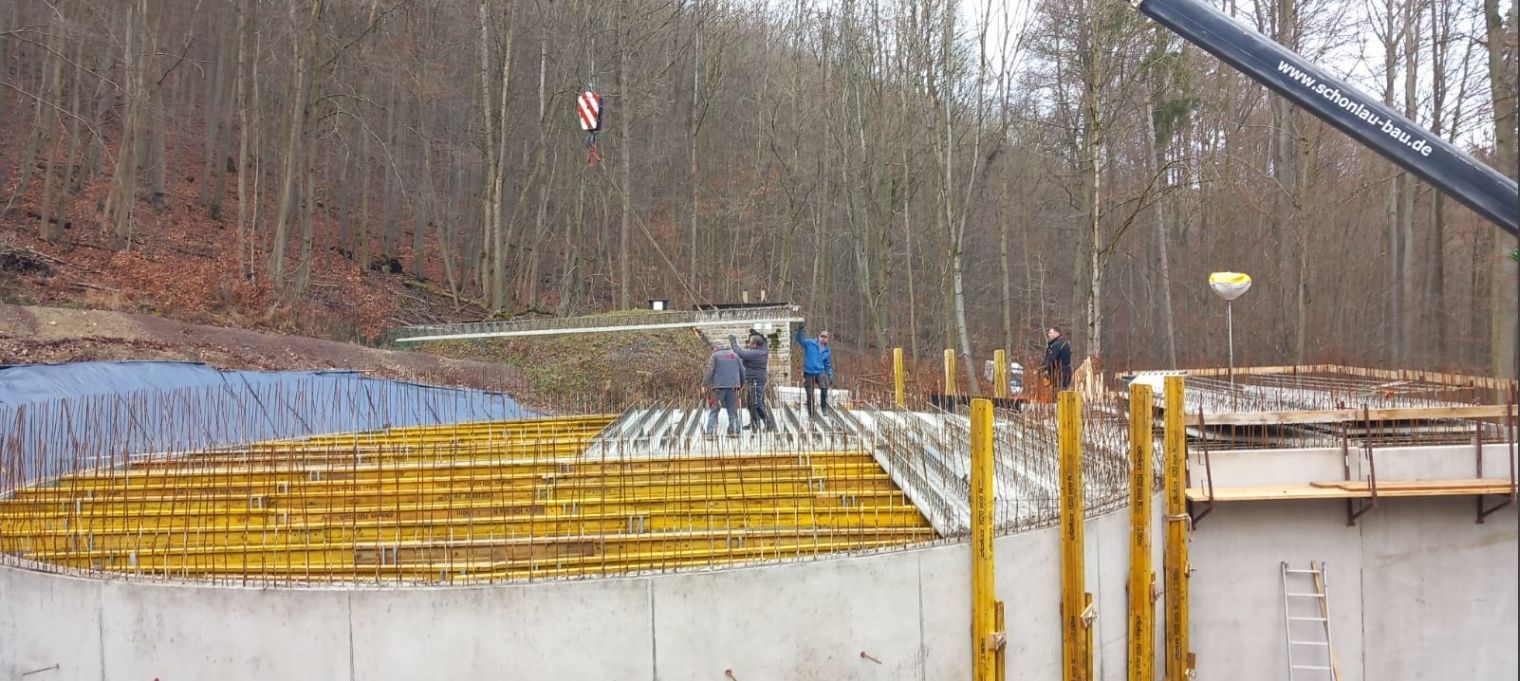

... es geht weiter. Die Deckenplatten sind gelegt und im Februar kommt der Beton. Bis dahin muss noch die Randschalung erstellt werden.

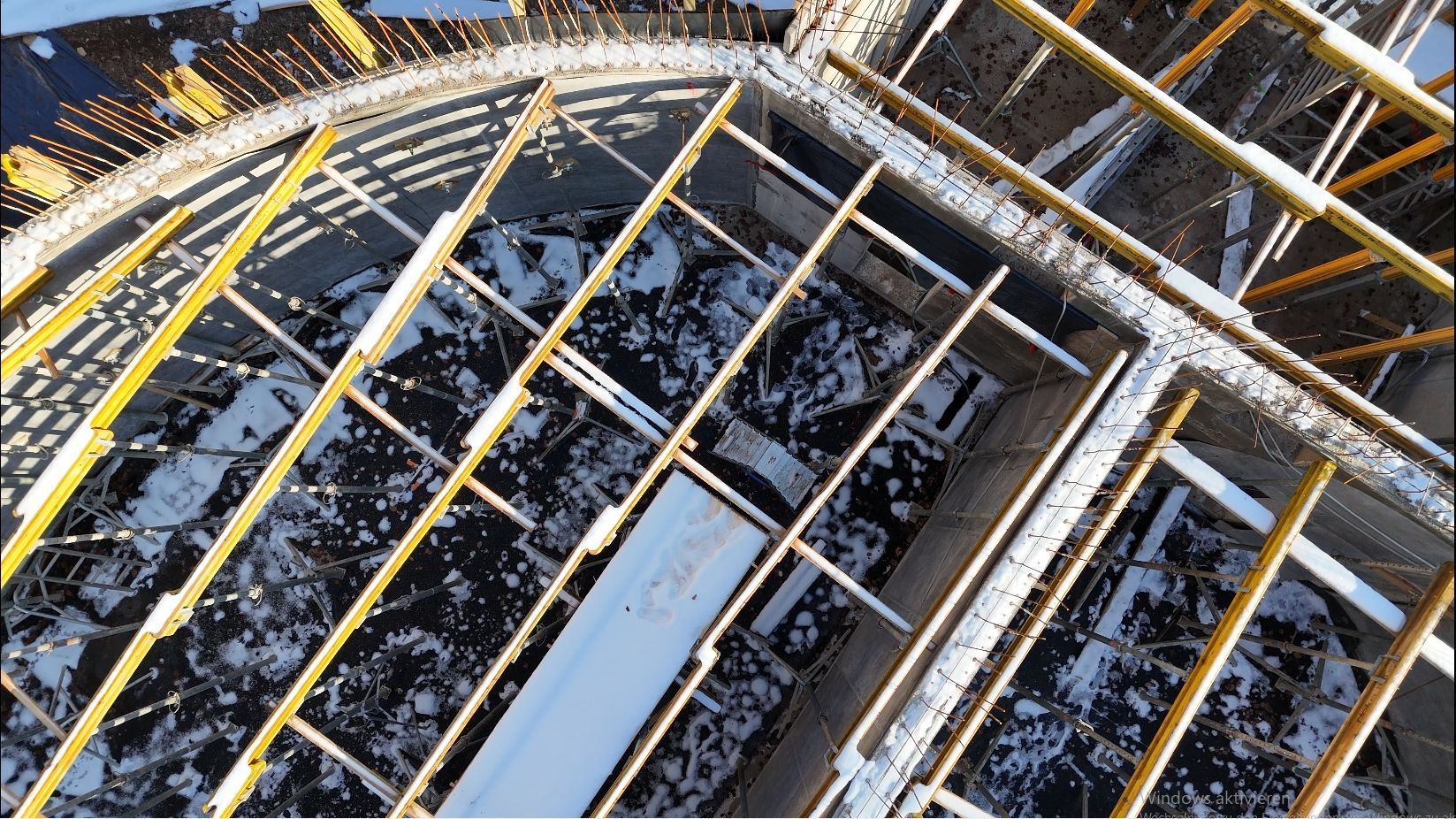

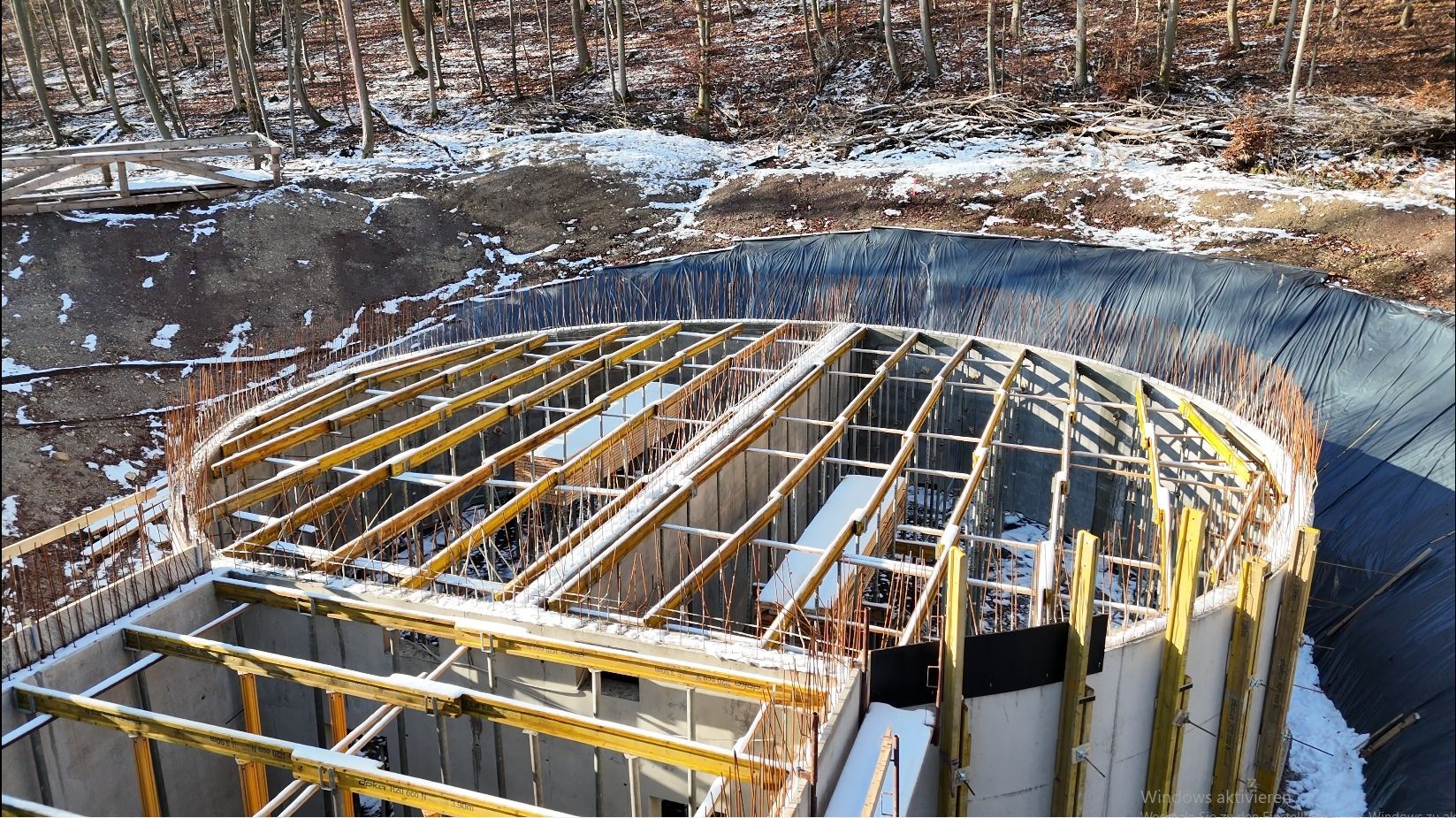

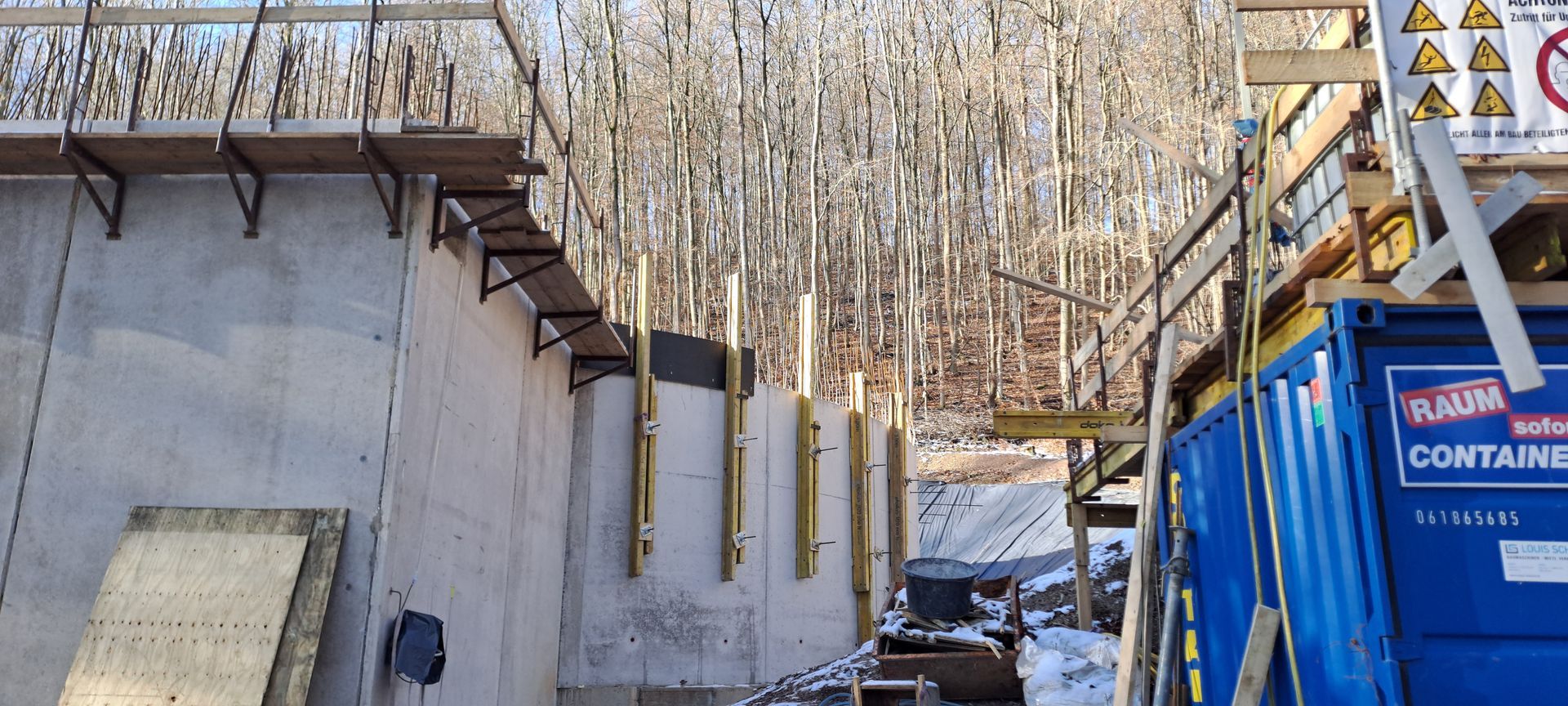

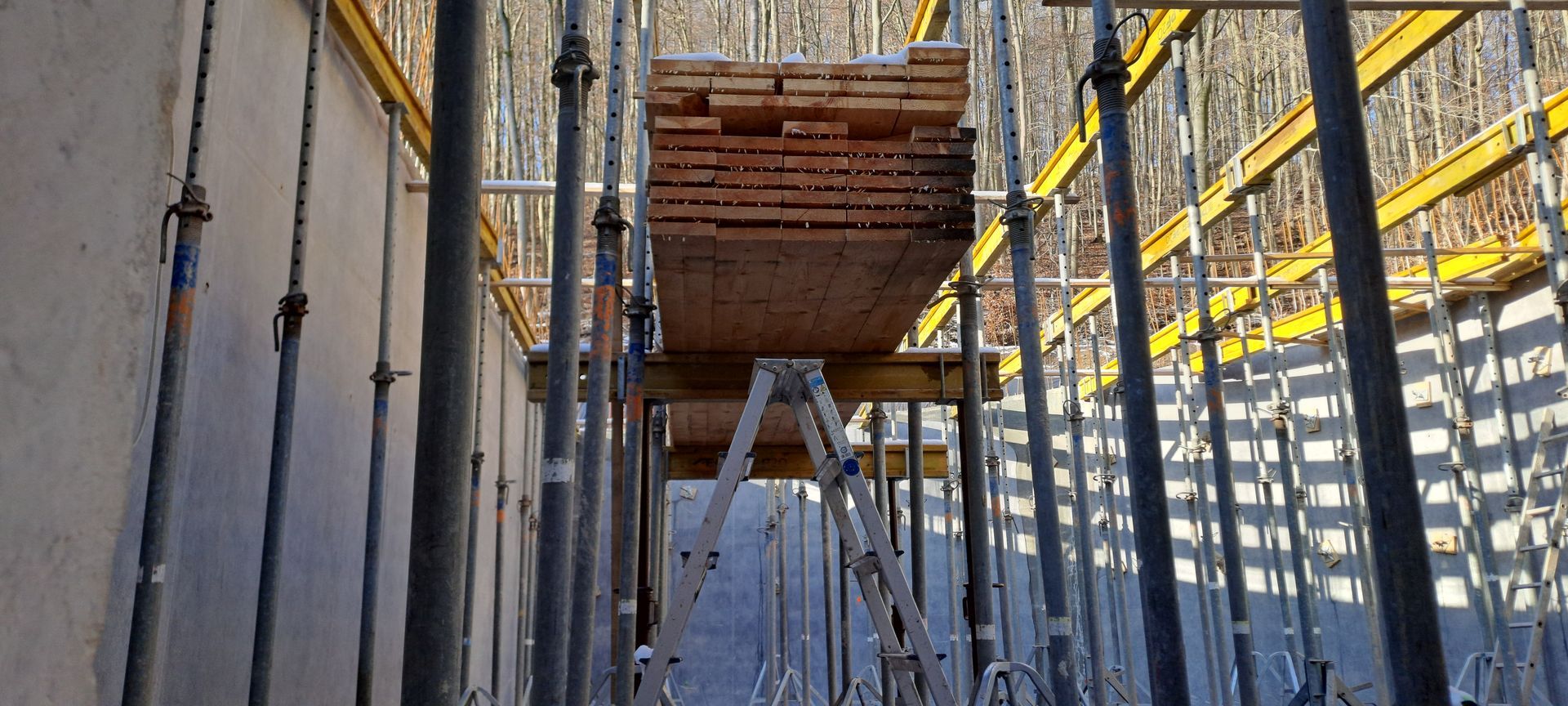

21.01.2025

Die Vorbereitungen für den "Deckel" sind zum Jahresende weiter vorangeschritten - nun wird auf wärmeres Wetter gewartet um weiterzumachen ...

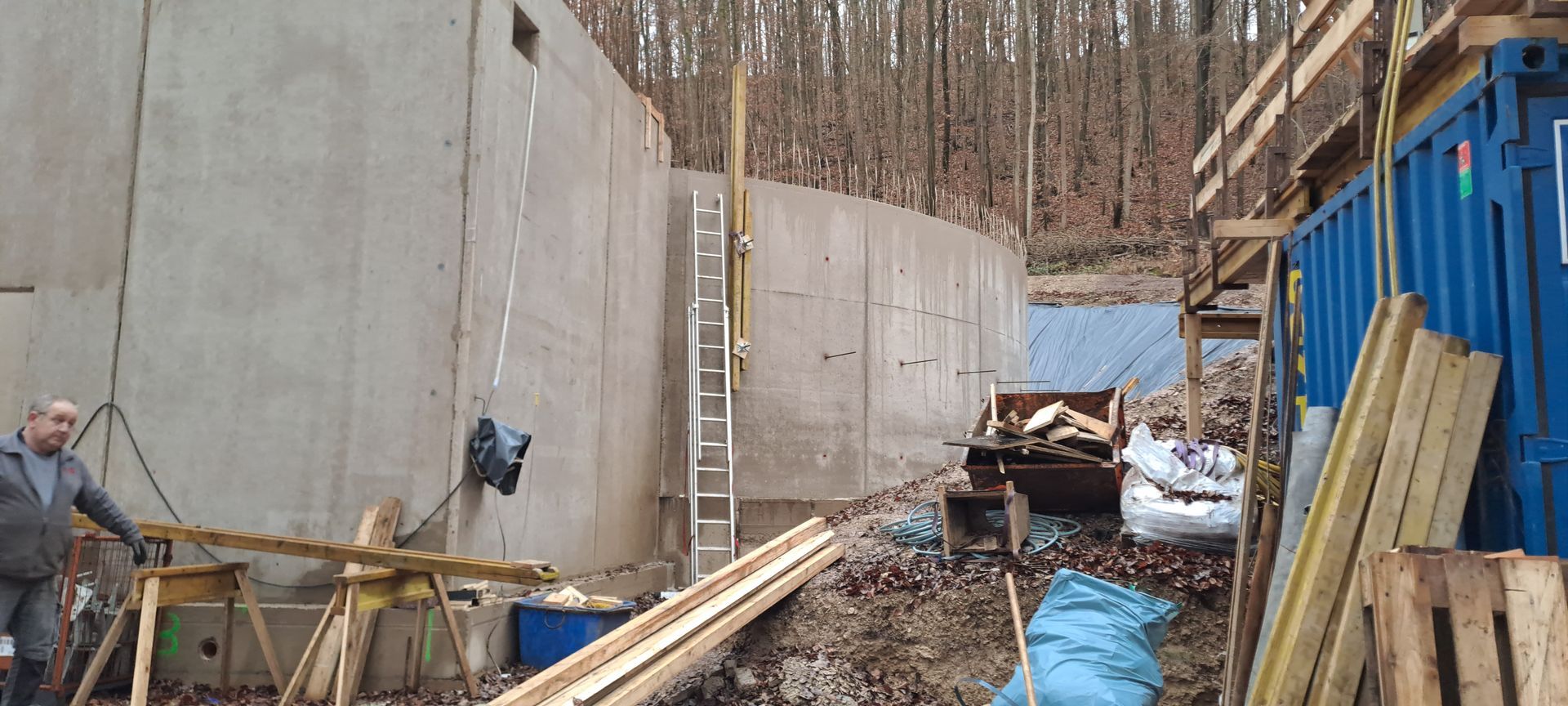

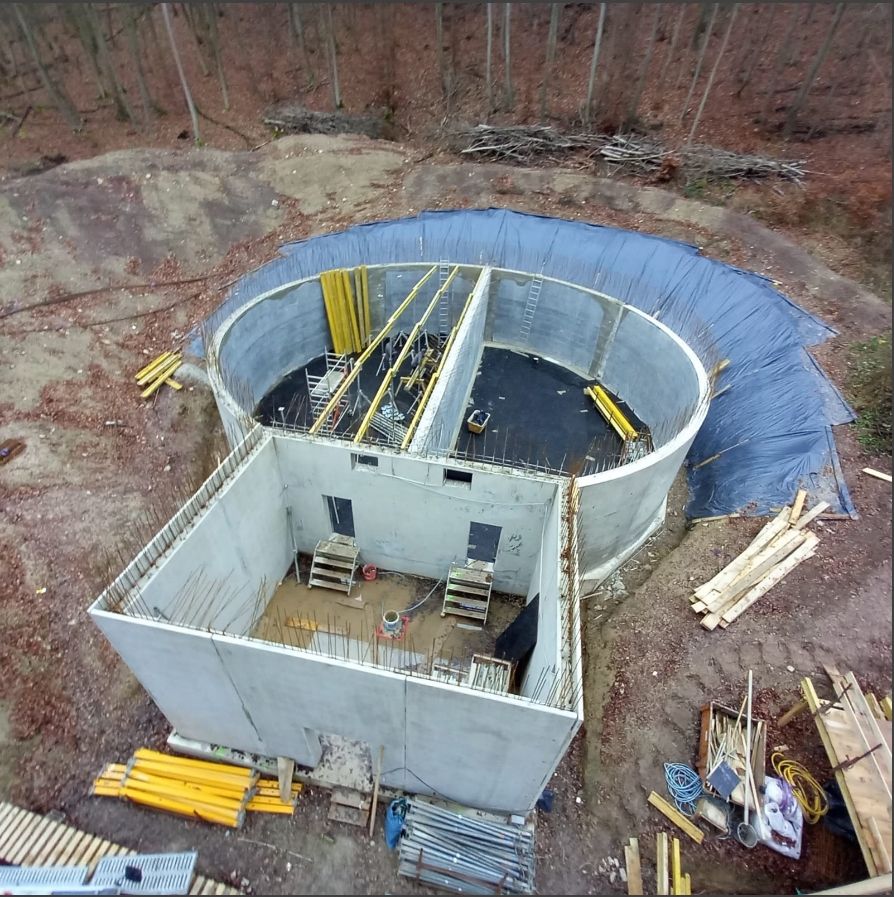

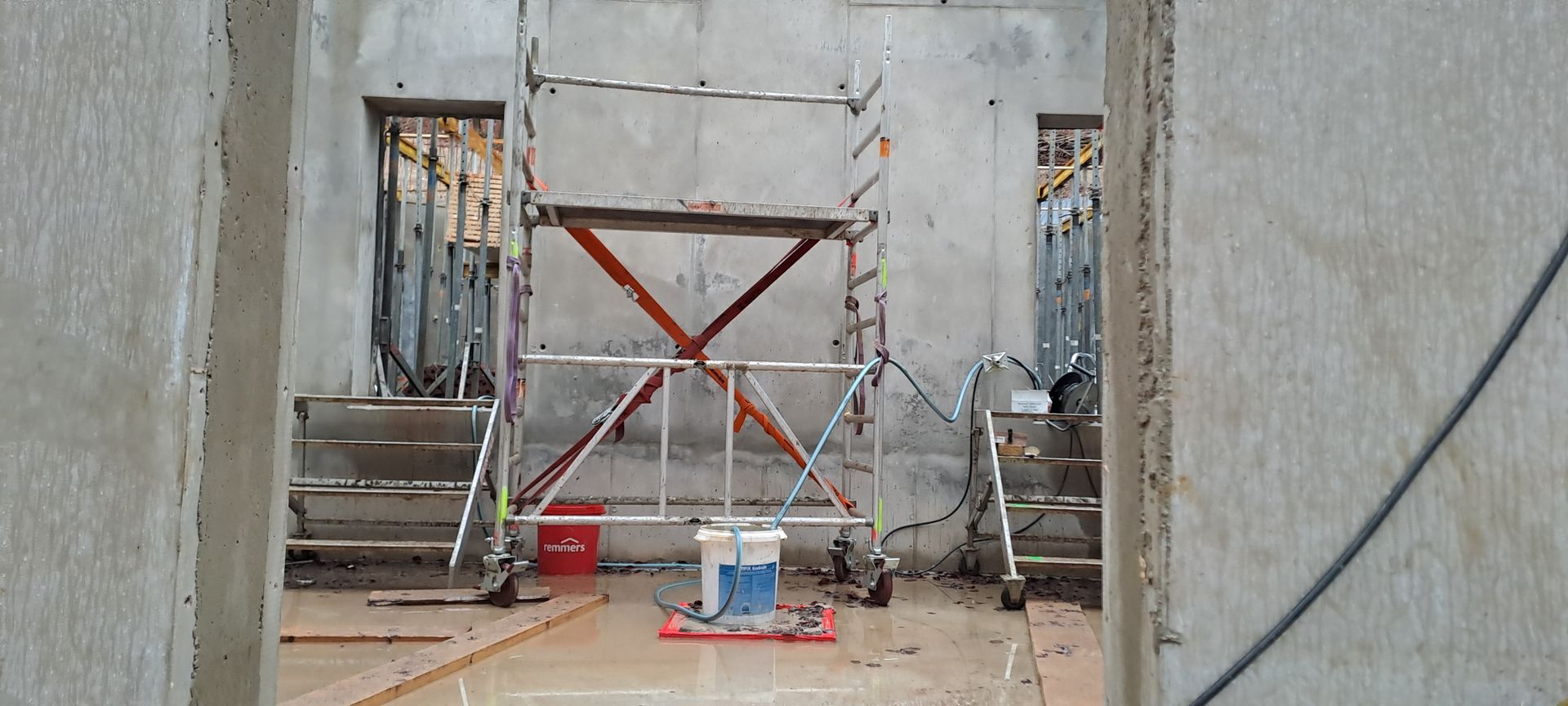

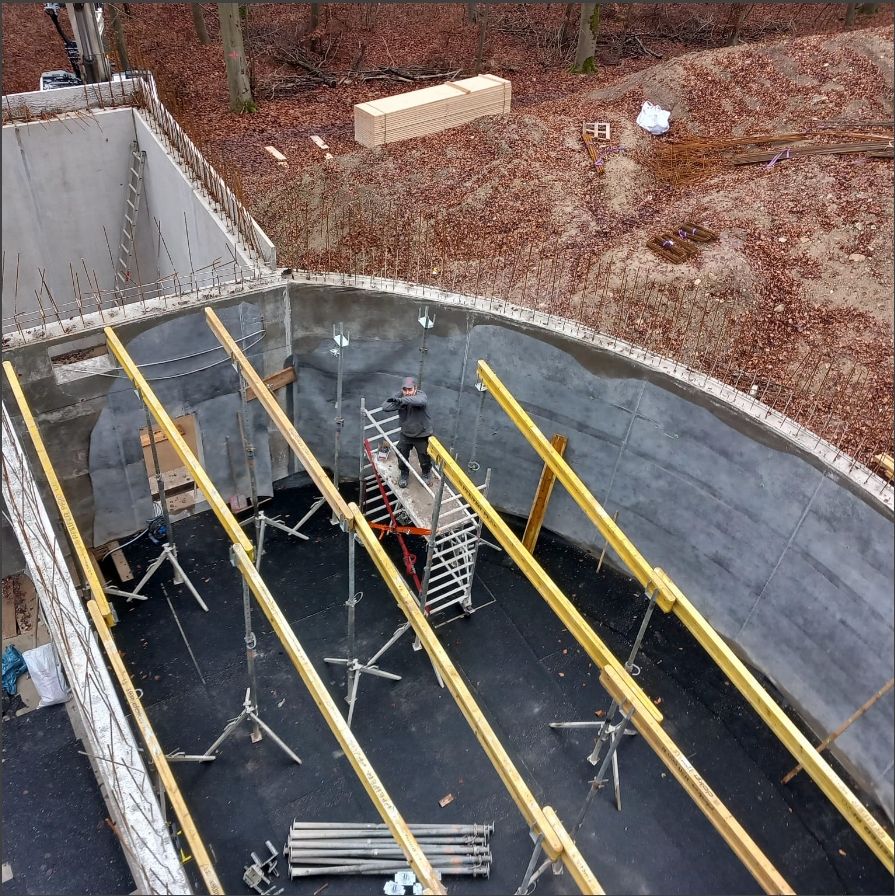

16.12.2024

Die Wände sind fertig, als nächstes soll nun der "Deckel" zugemacht werden. Das wird aber erst Anfang 2025 erfolgen

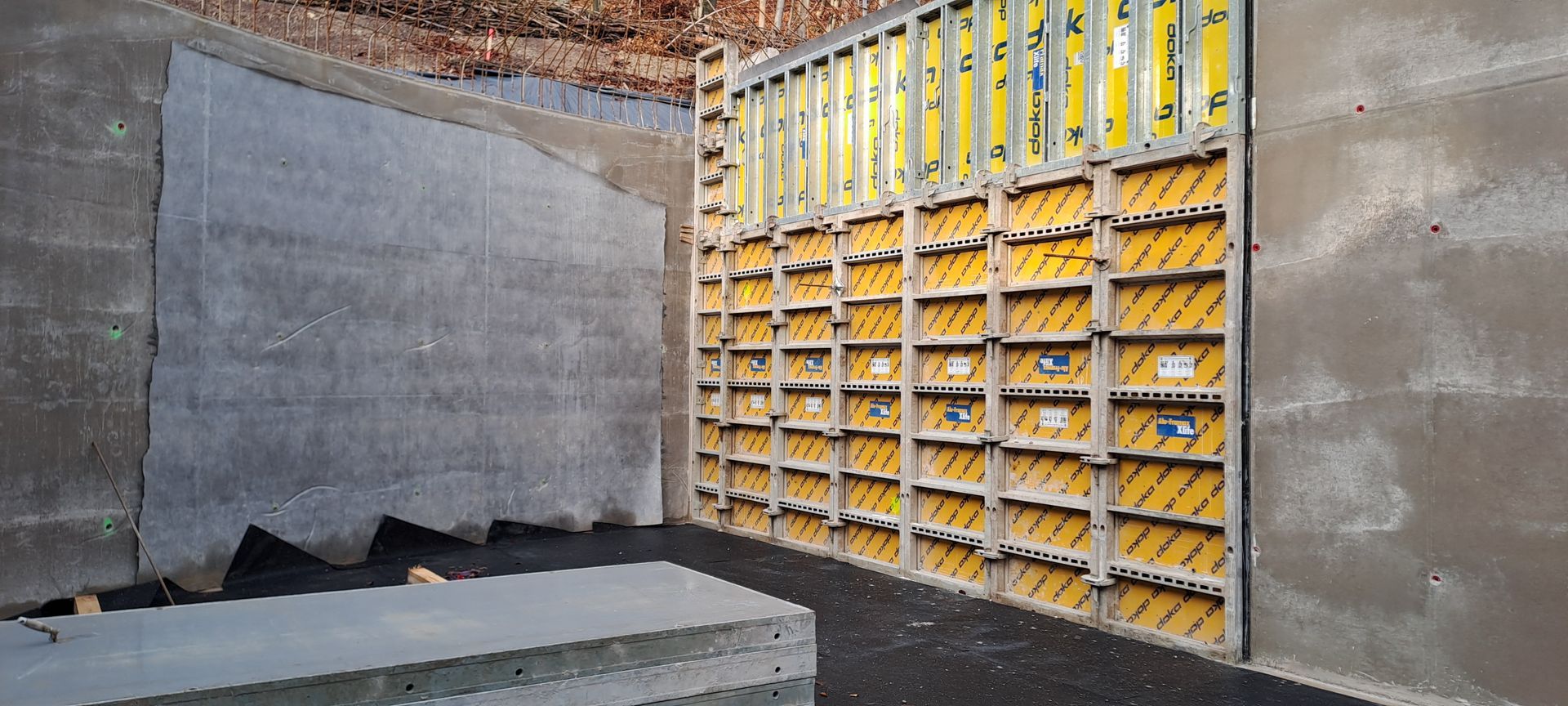

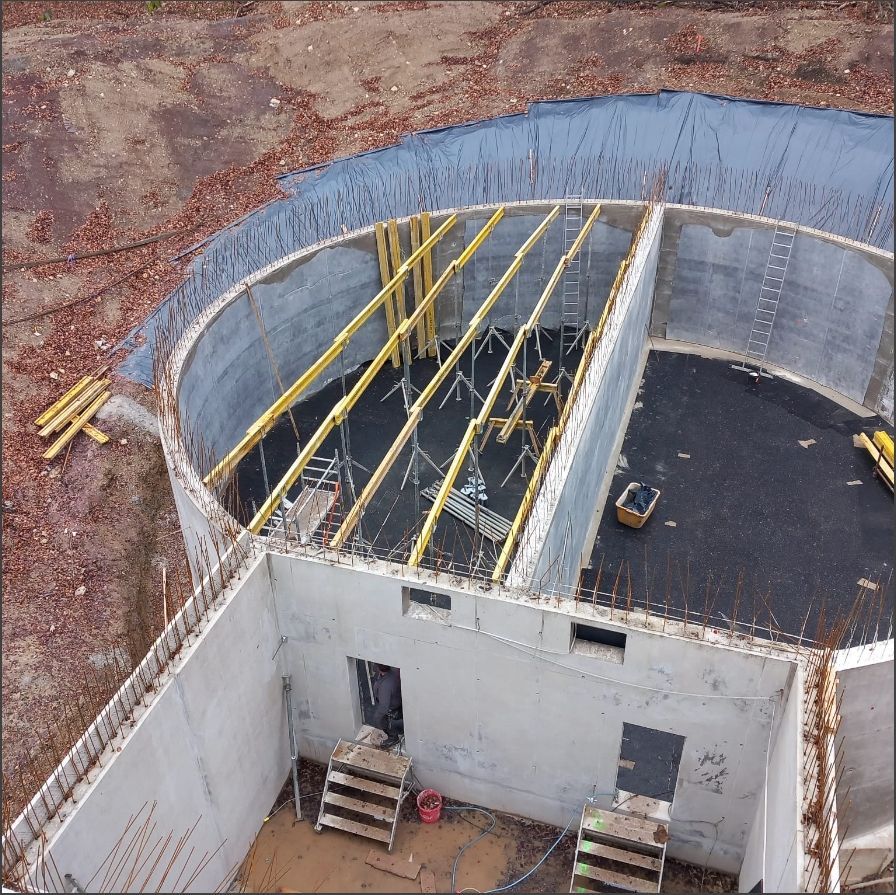

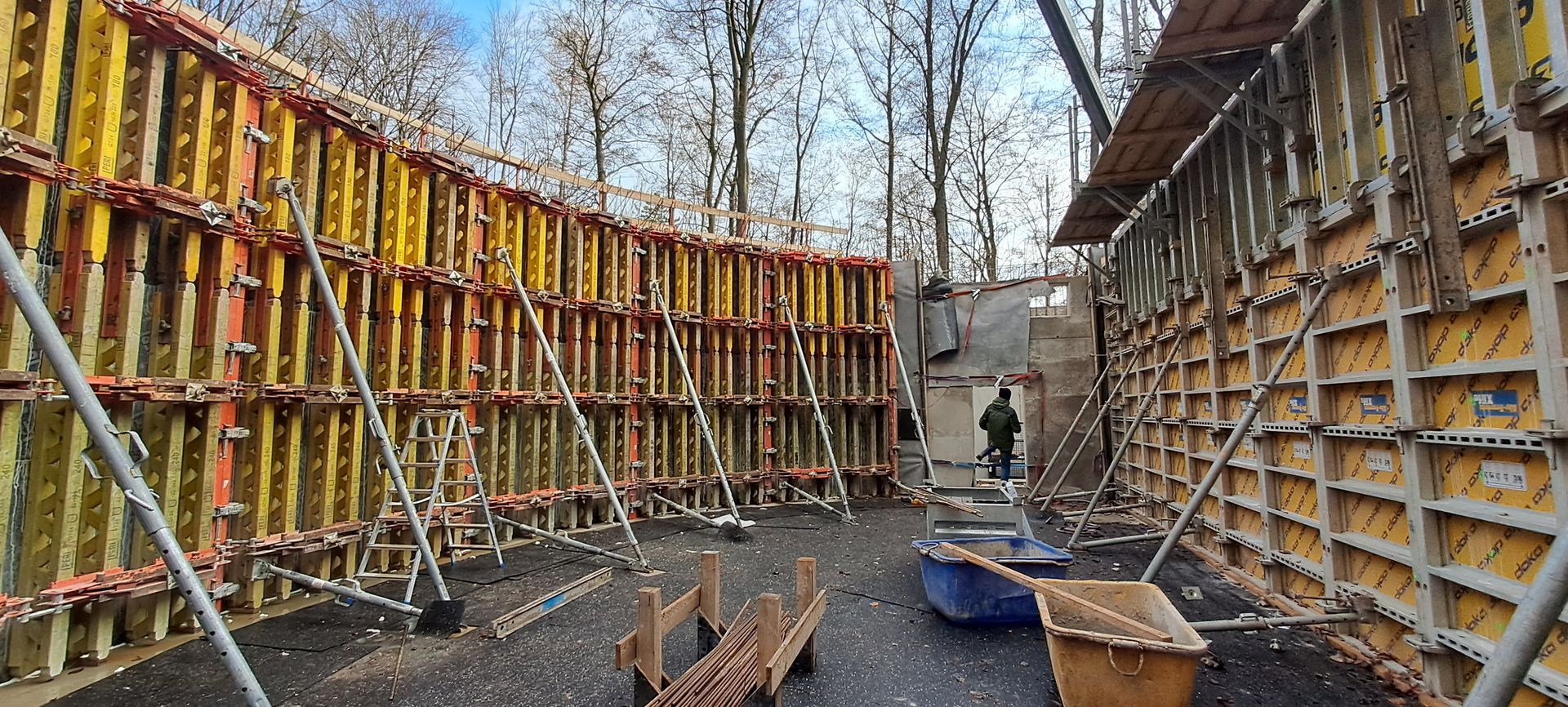

05.12.2024

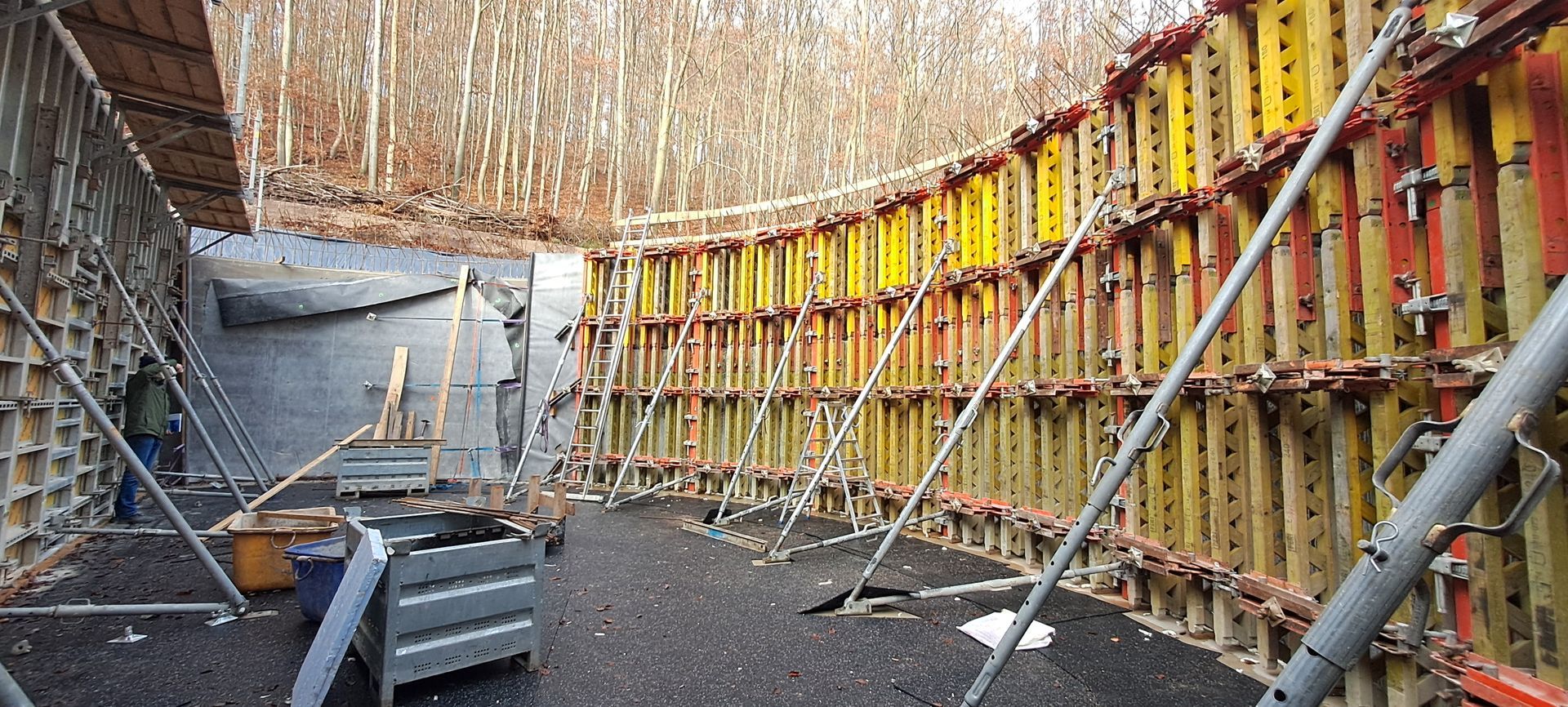

Ein Teil der Wände sind schon fertig

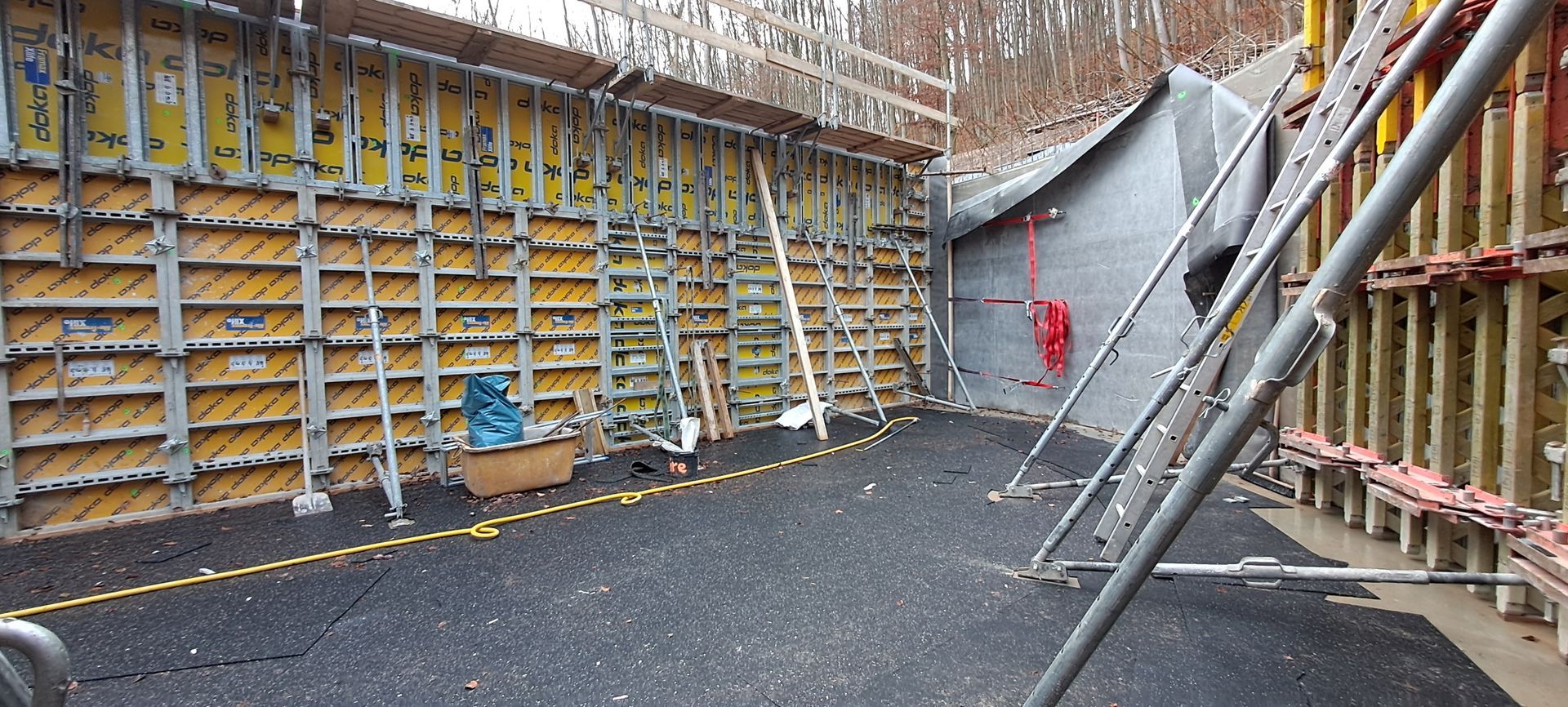

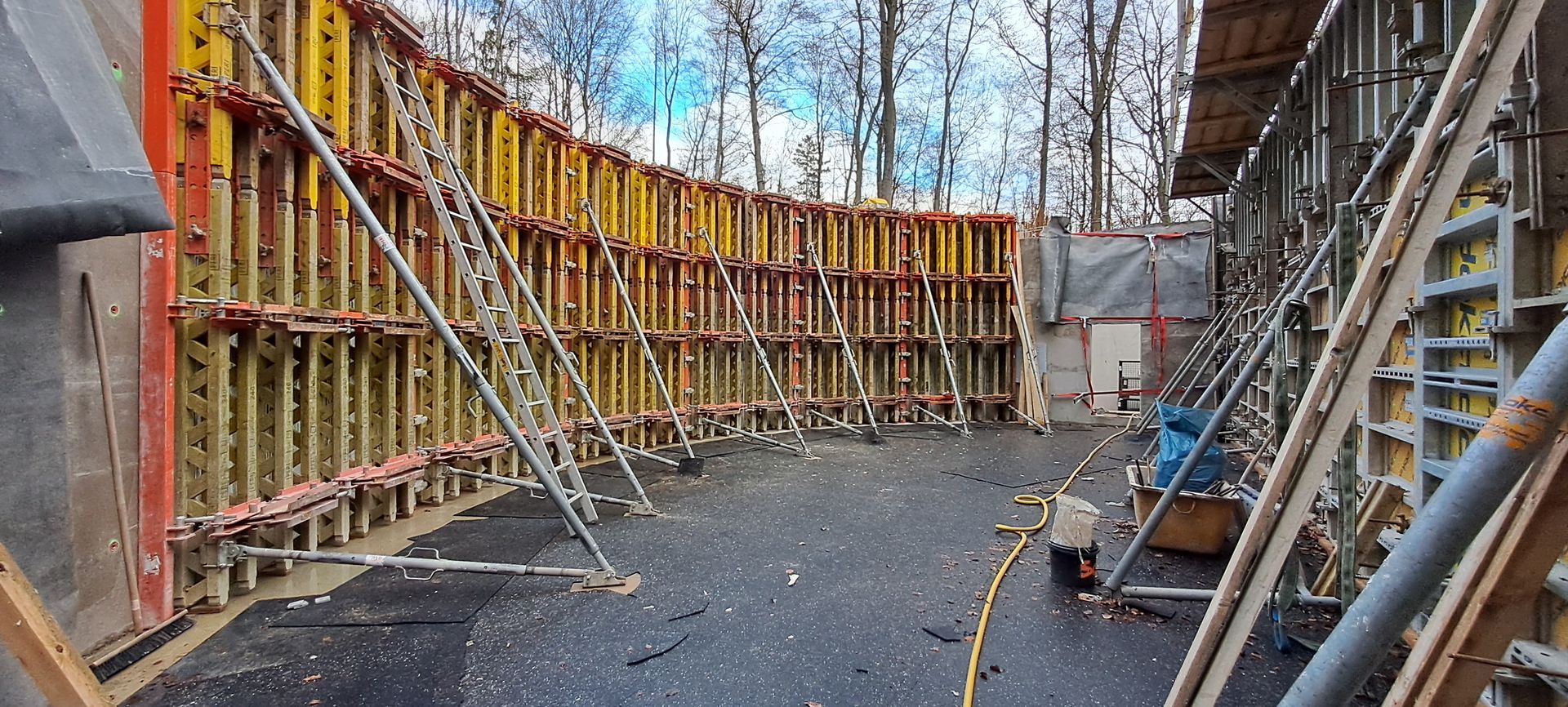

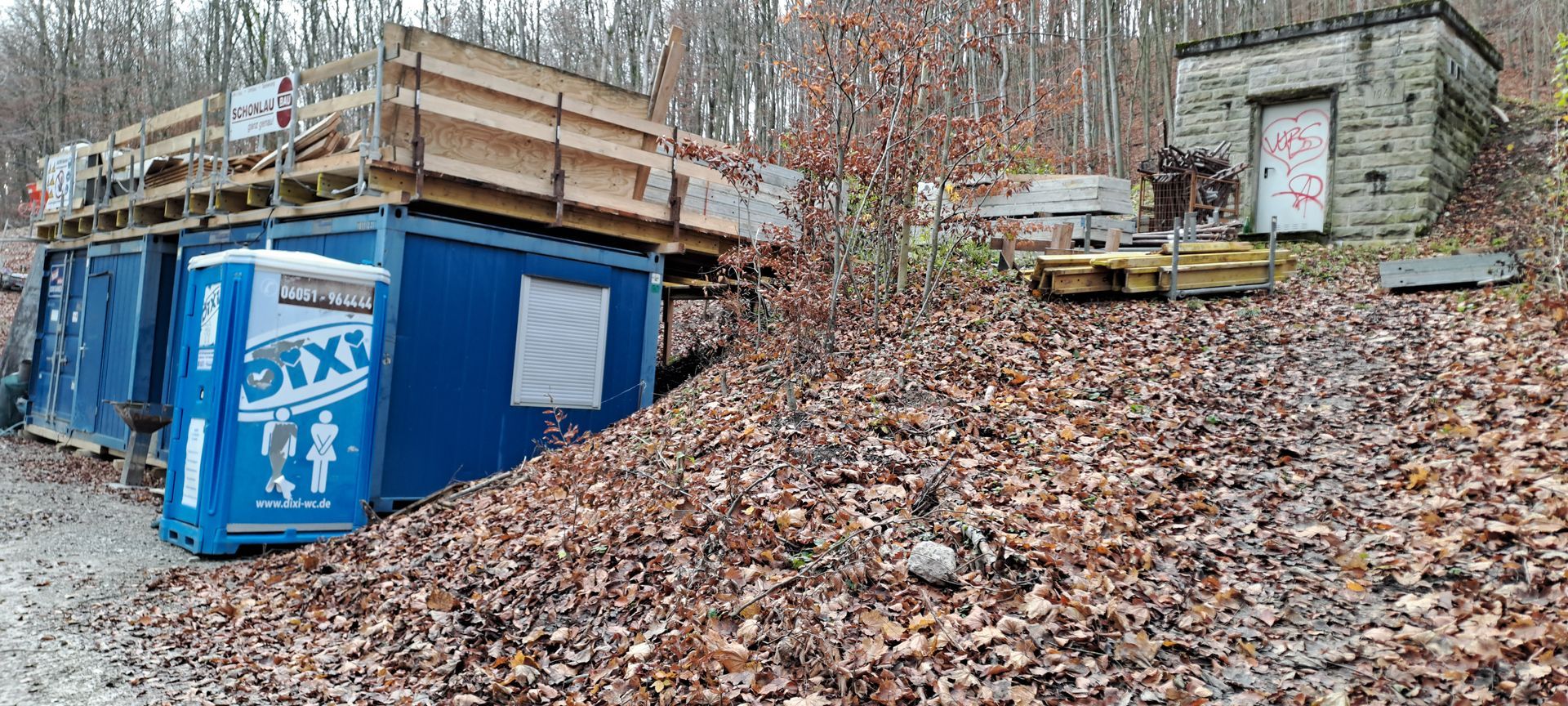

29.11.2024

....  es geht weiter

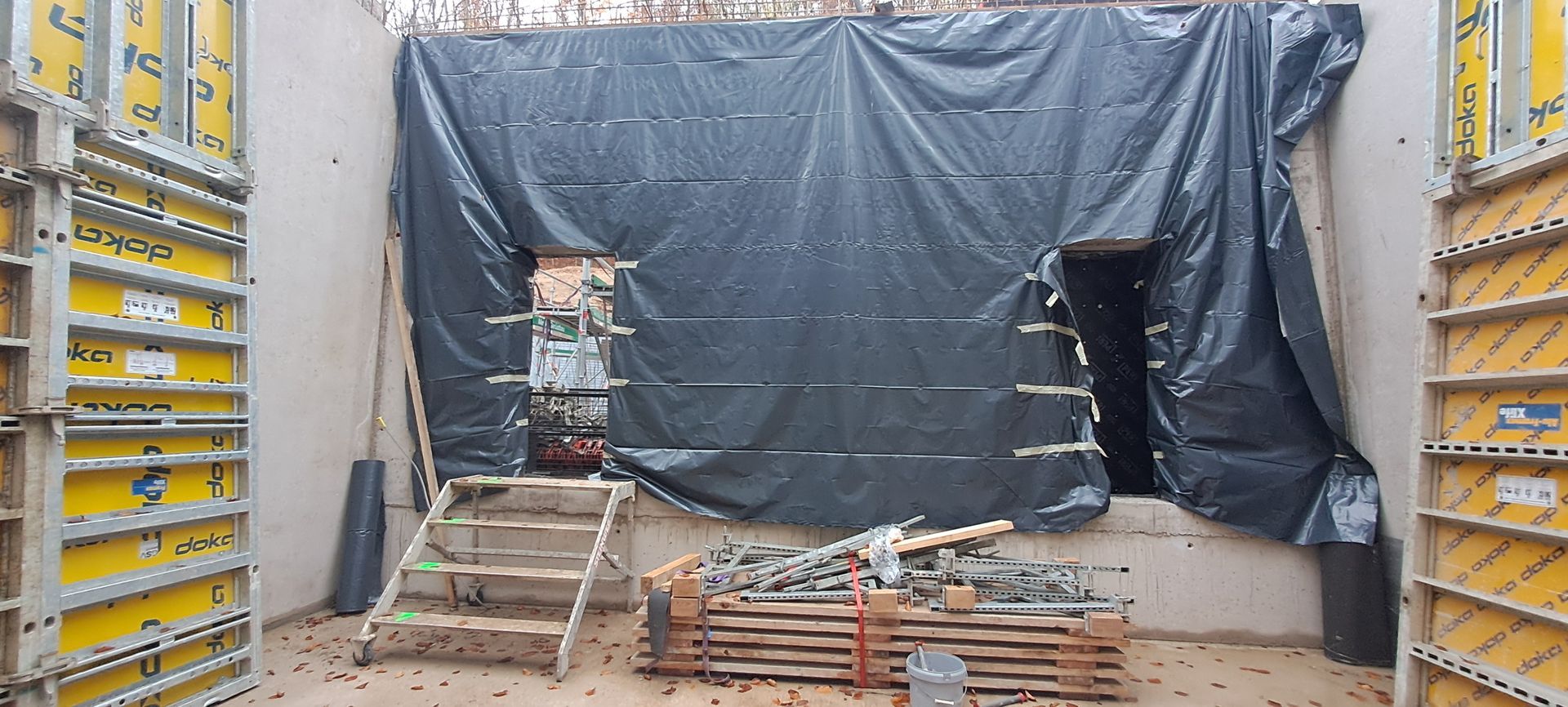

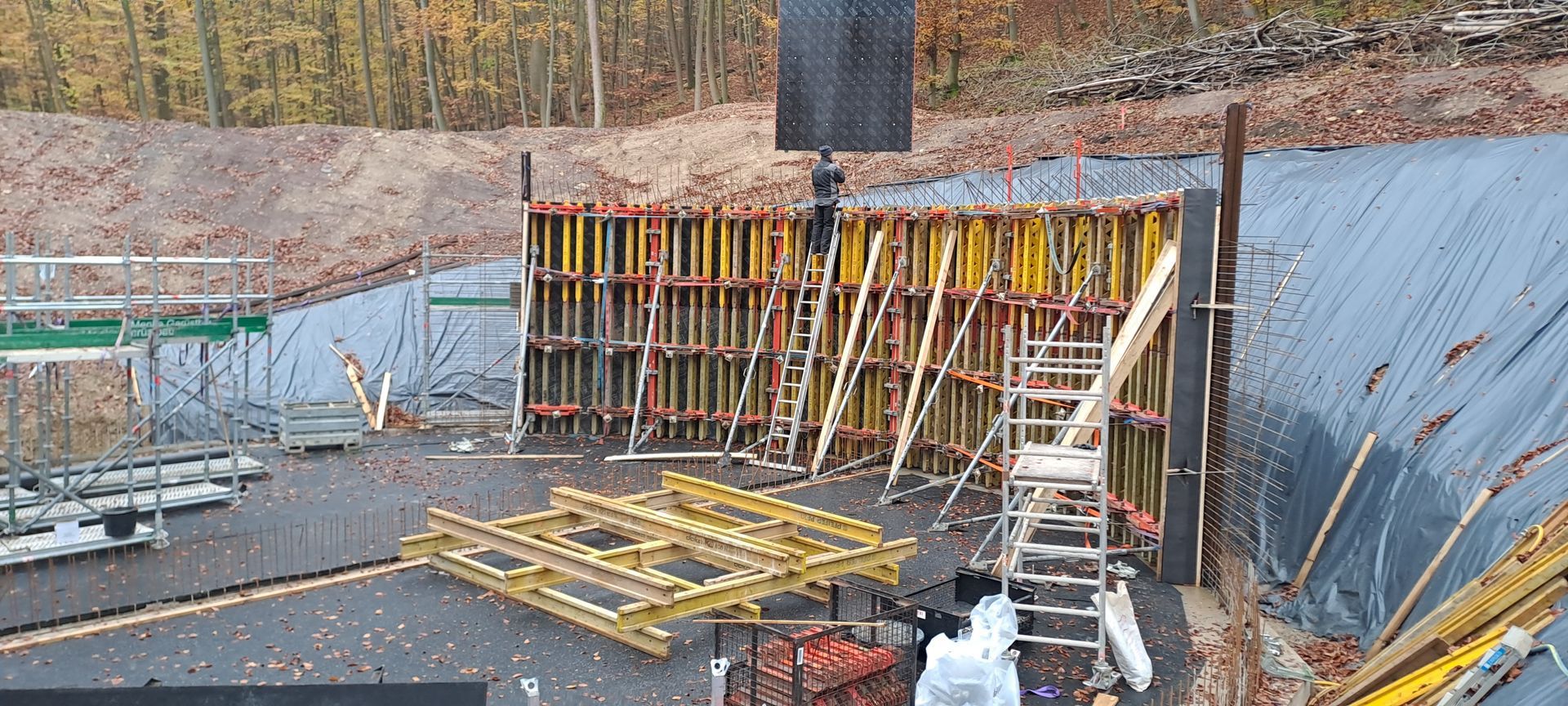

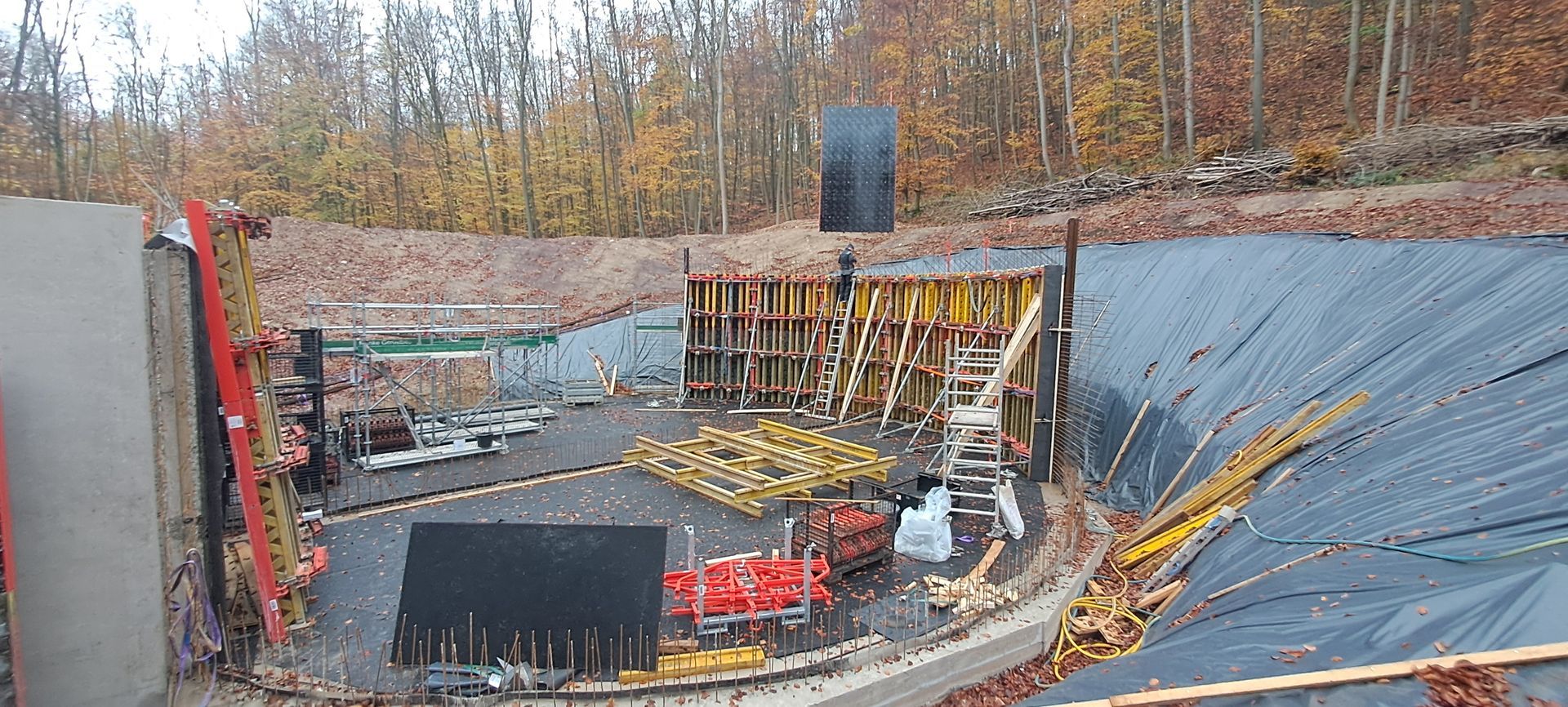

13.11.2024

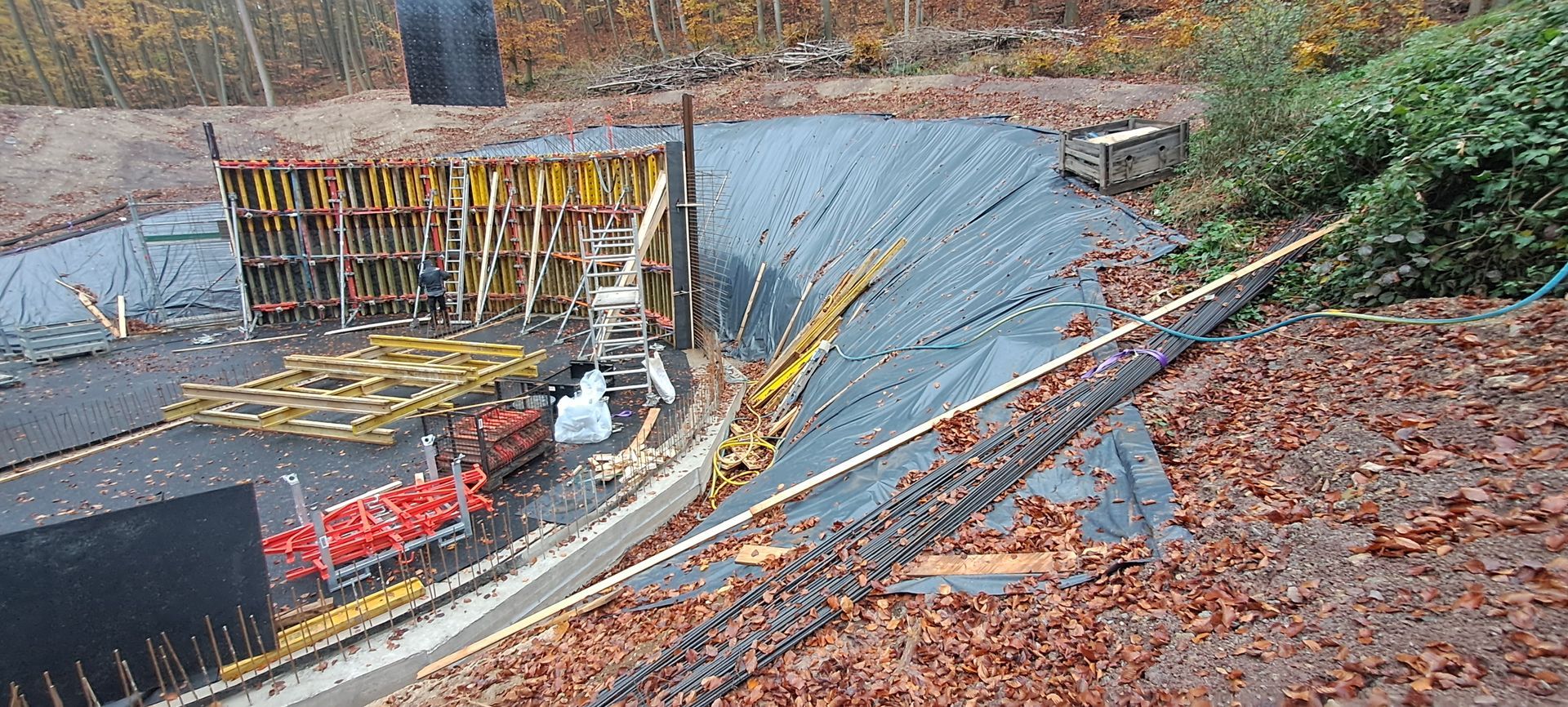

Die Schalung für die Wände des Hochbehälters wird aufgebaut und Schritt füt Schritt entsteht so der Wasserbehälter

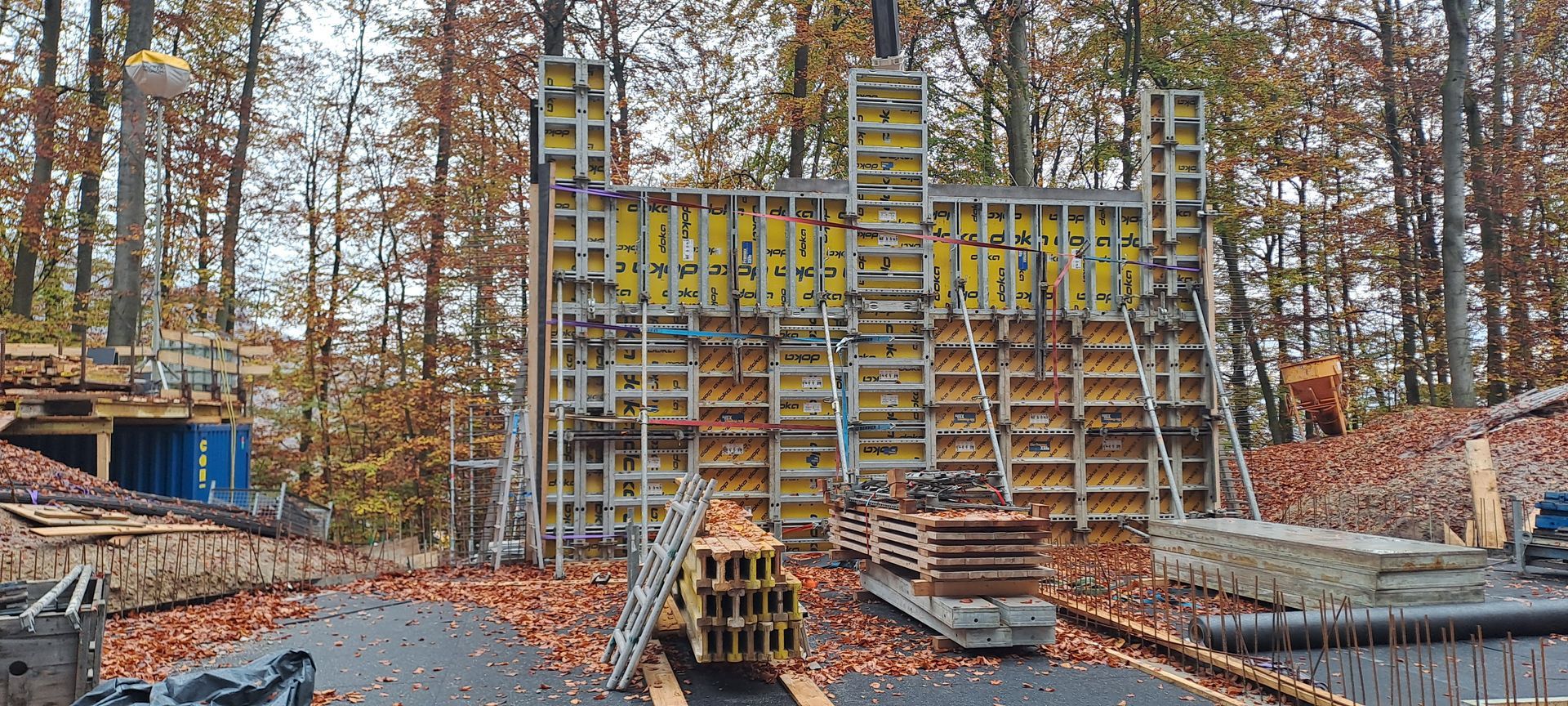

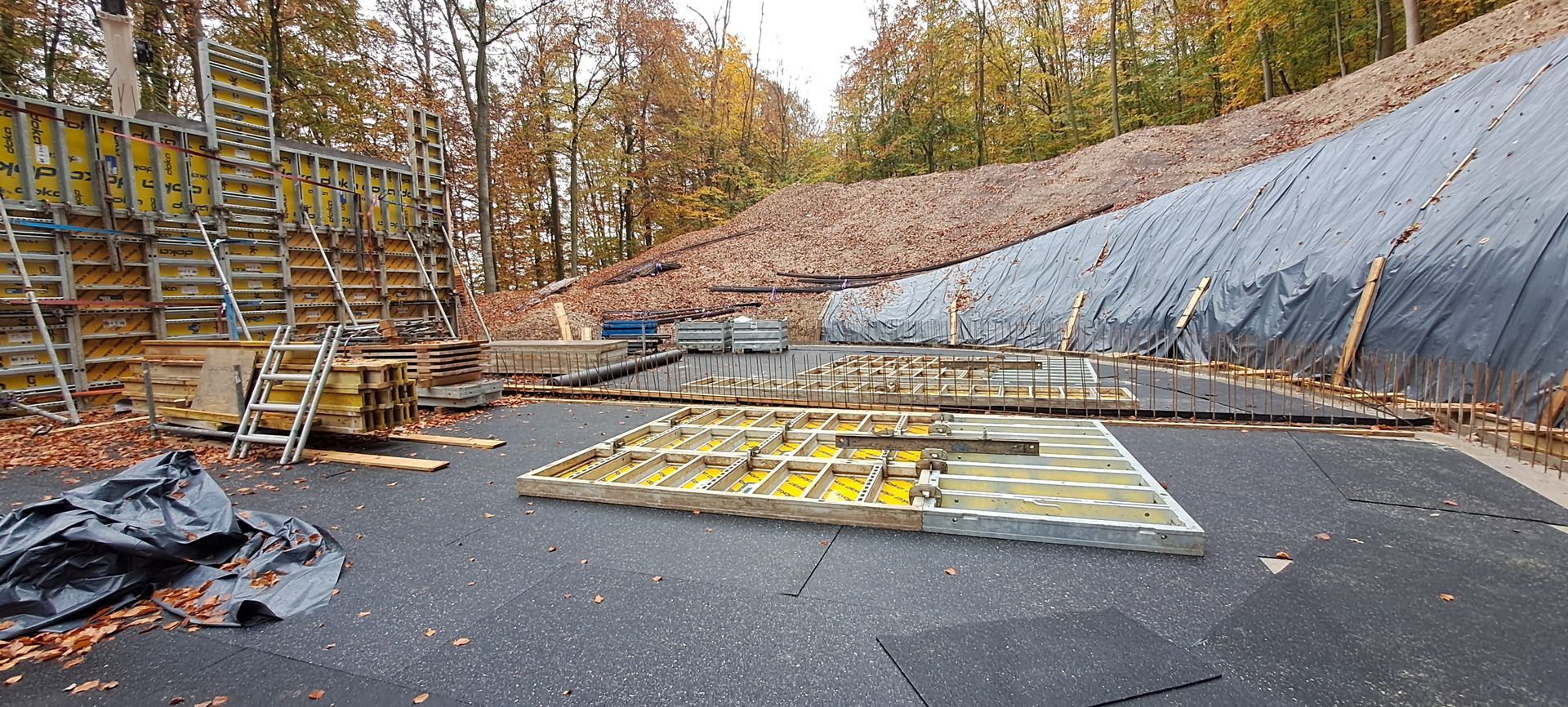

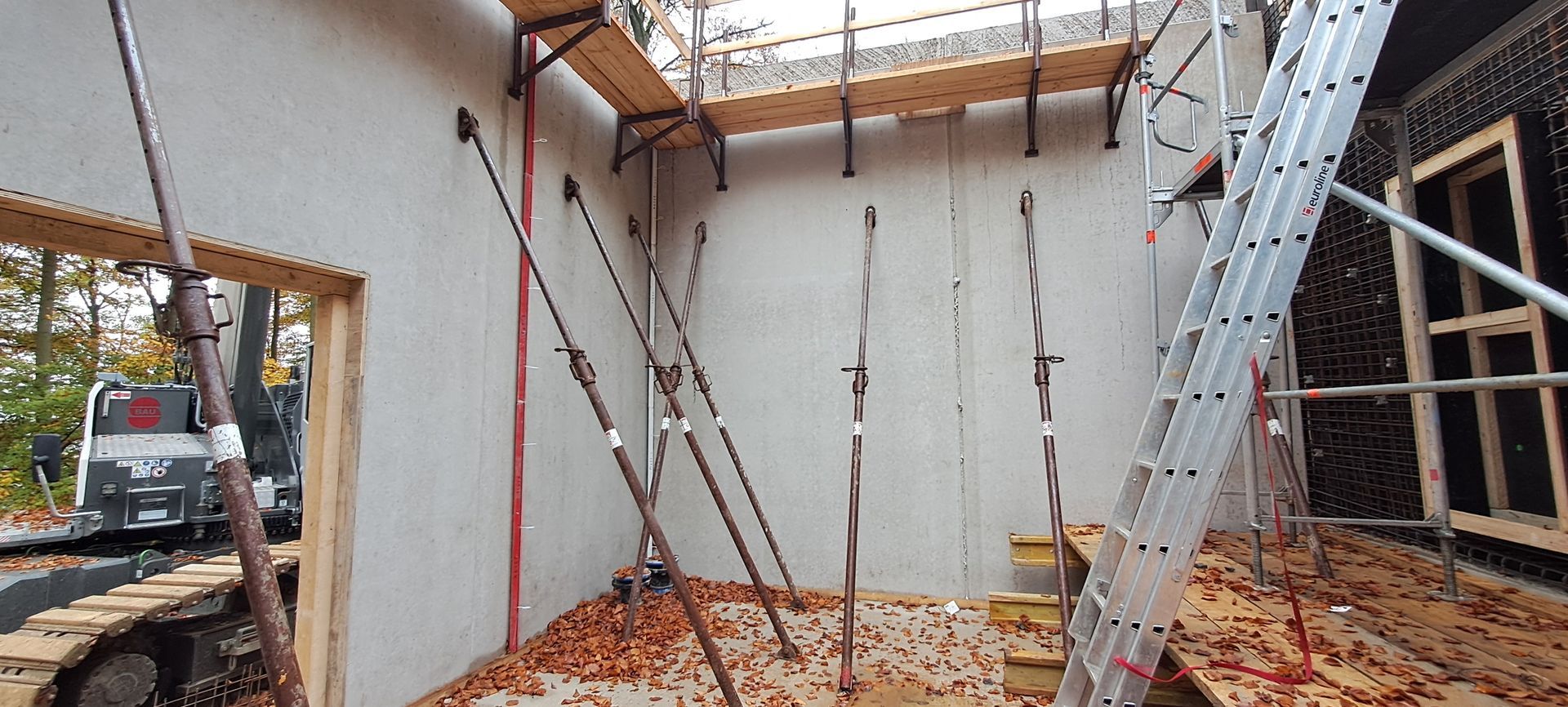

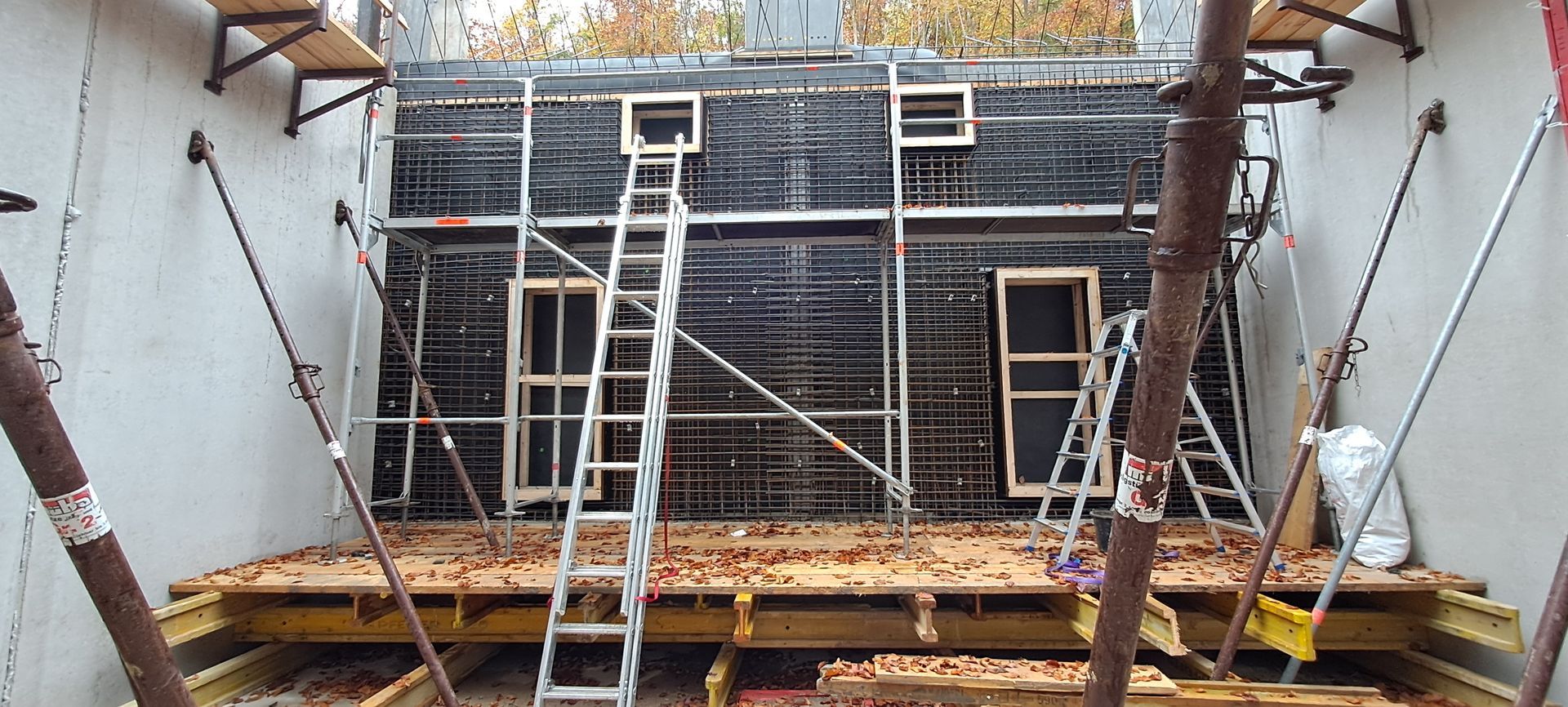

29.10.2024

Die Wände des Technikraums stehen

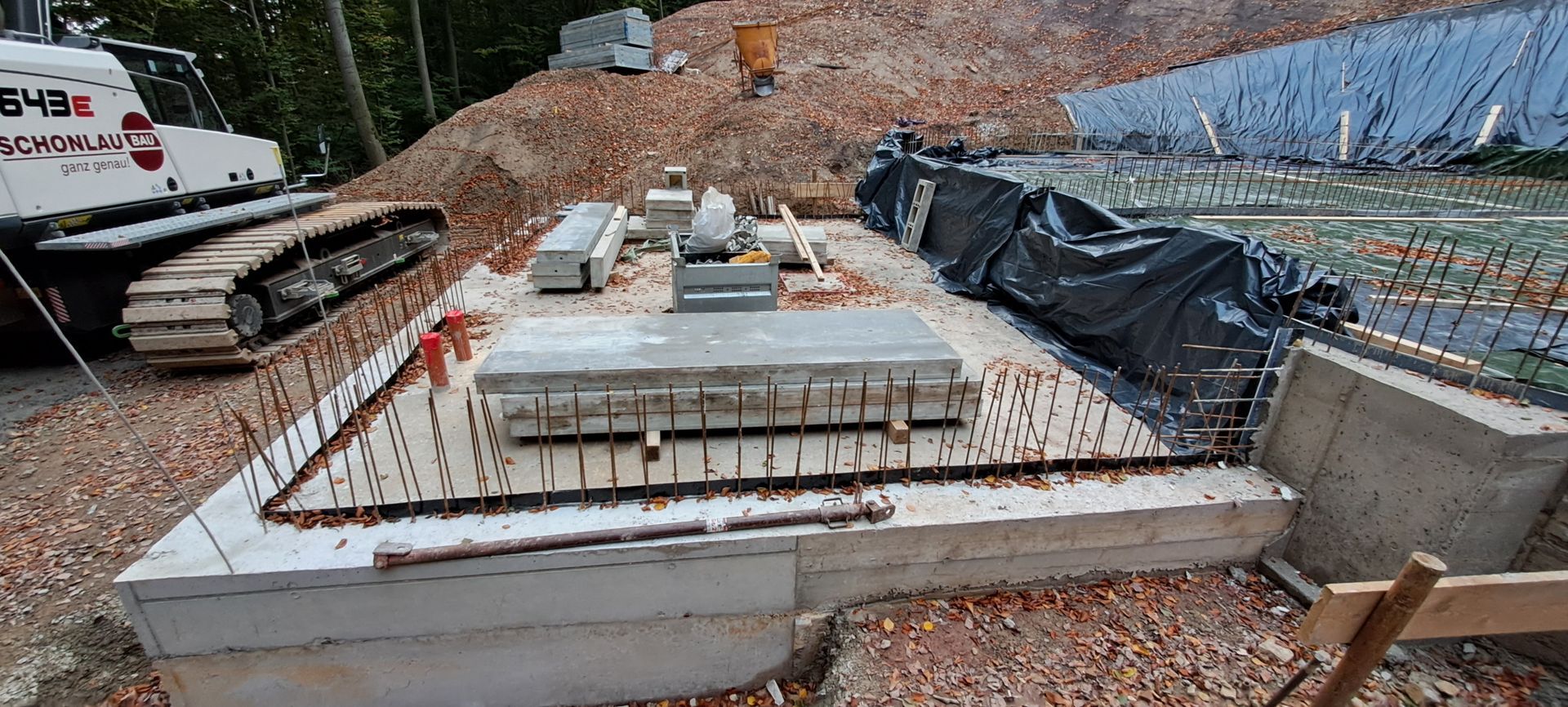

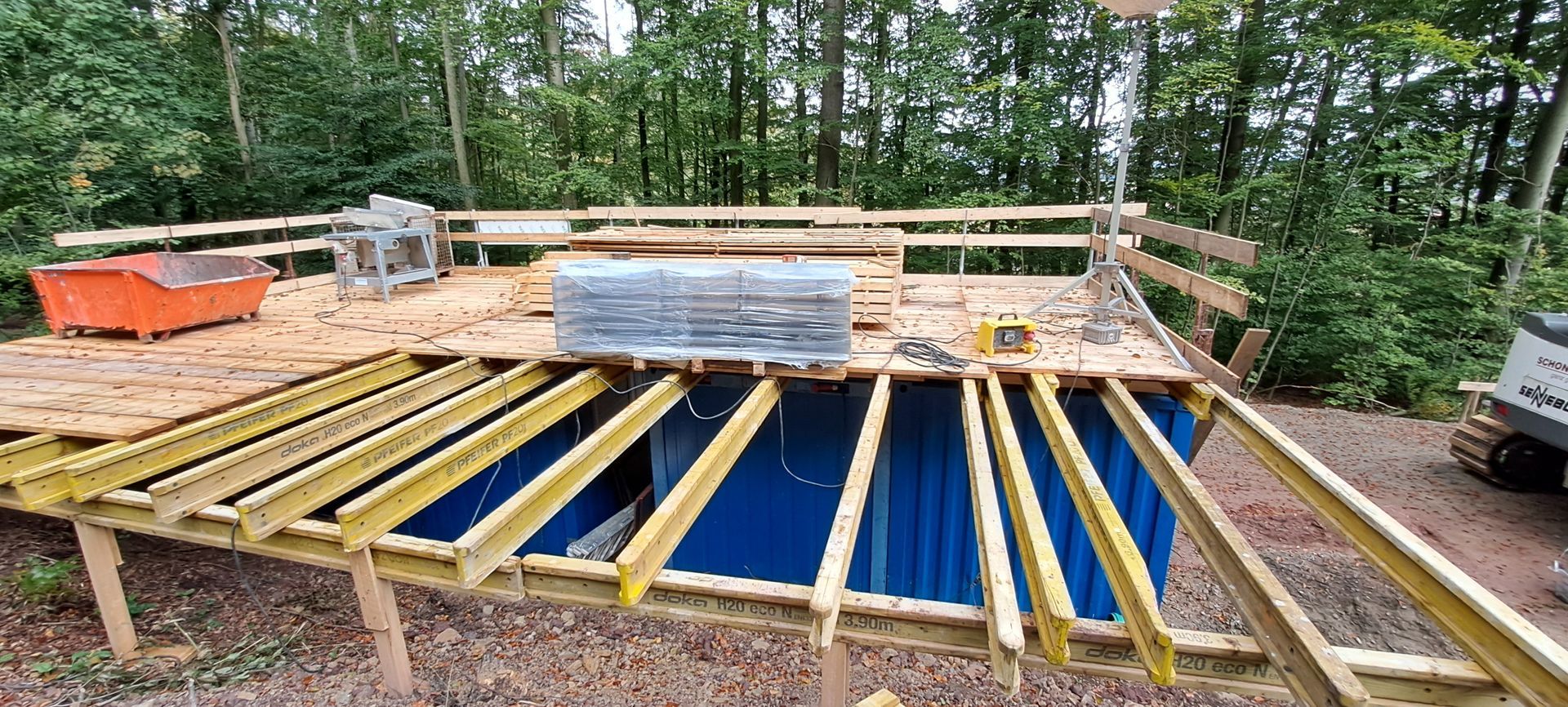

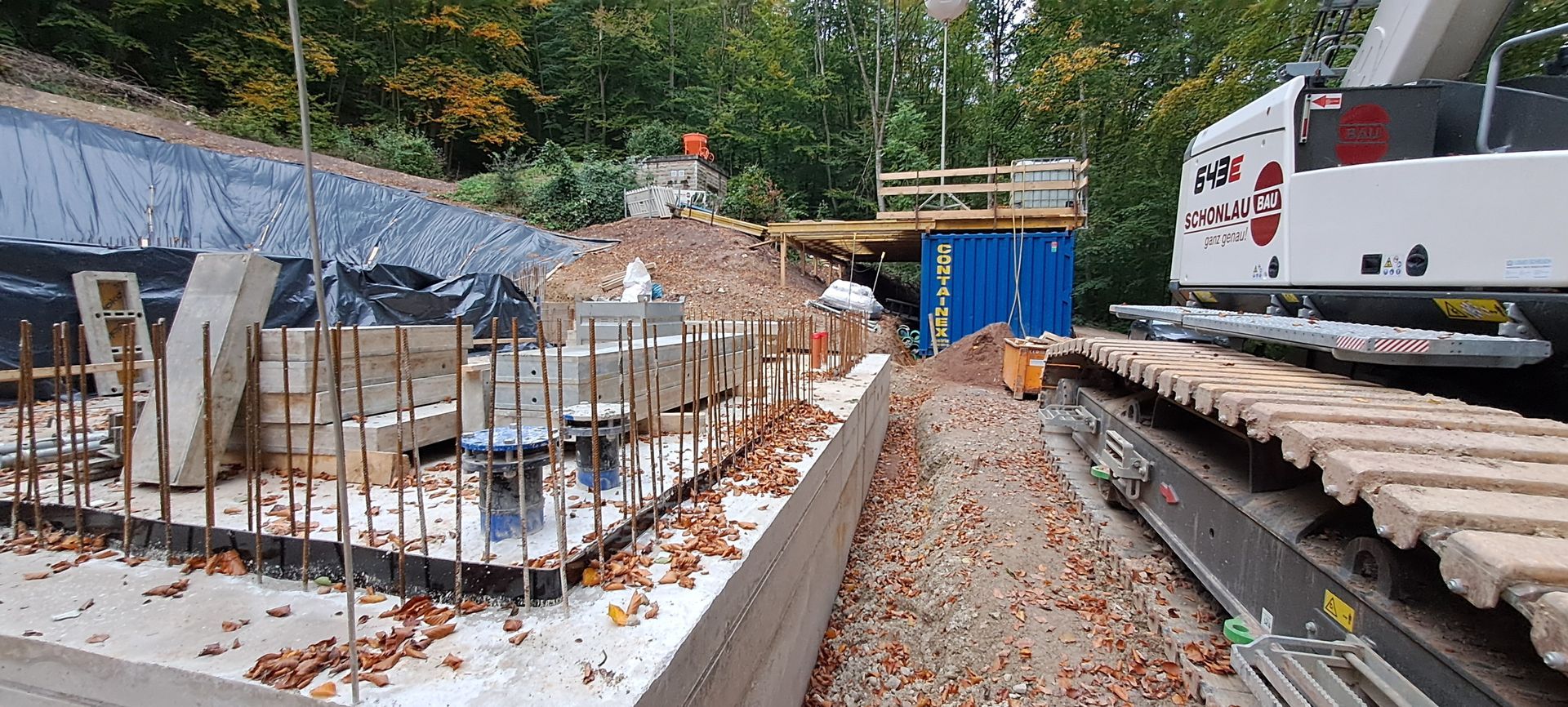

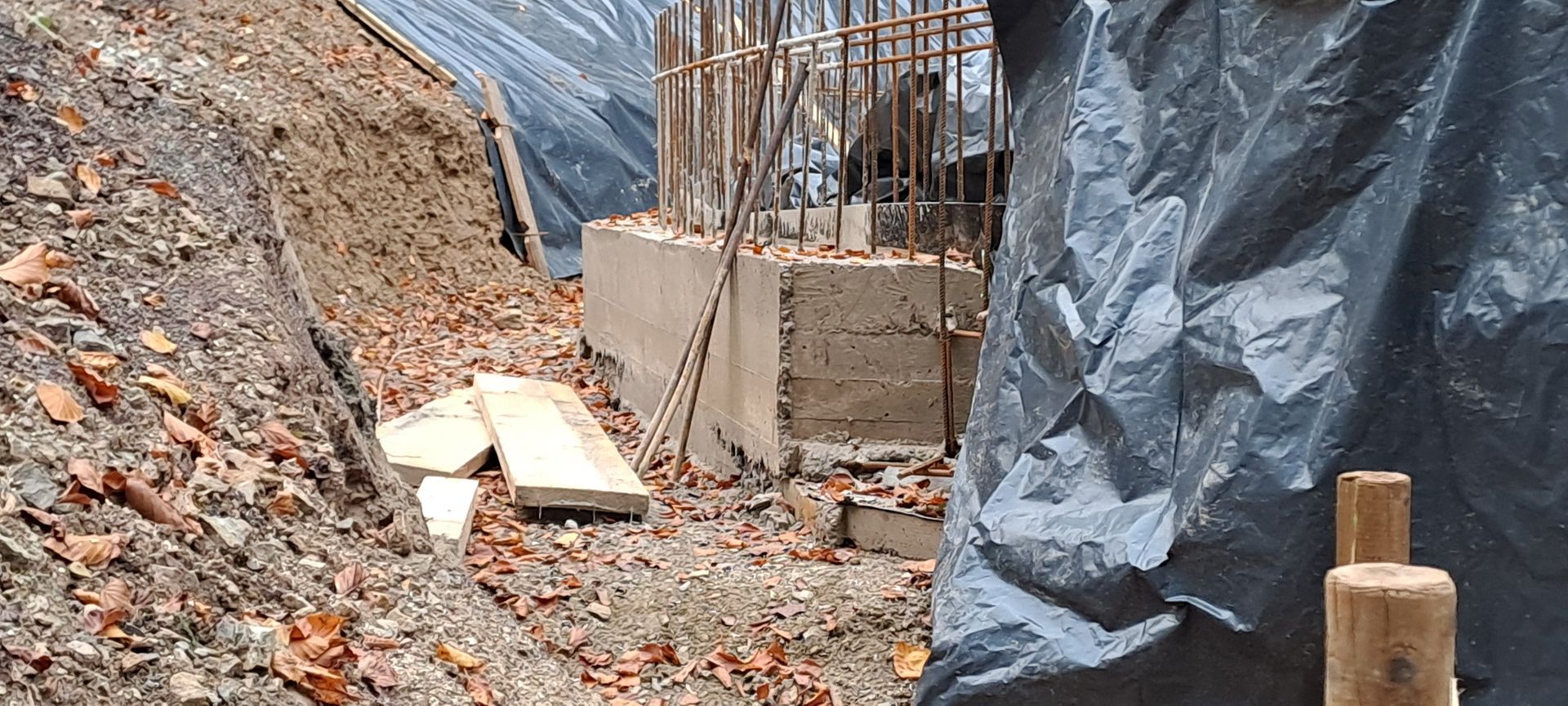

17.10.2024

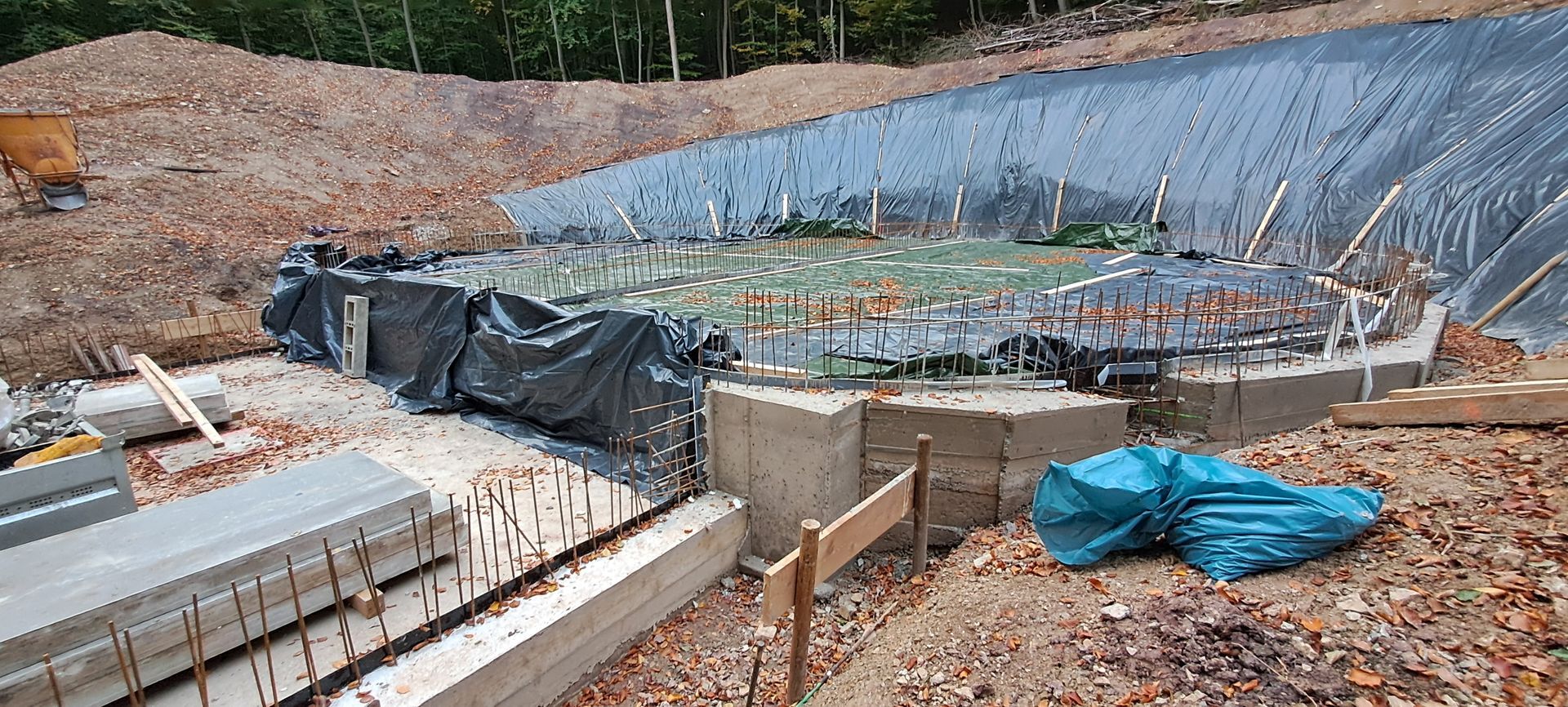

Die Bodenplatten vom Behälter und Technikraum sind fertig

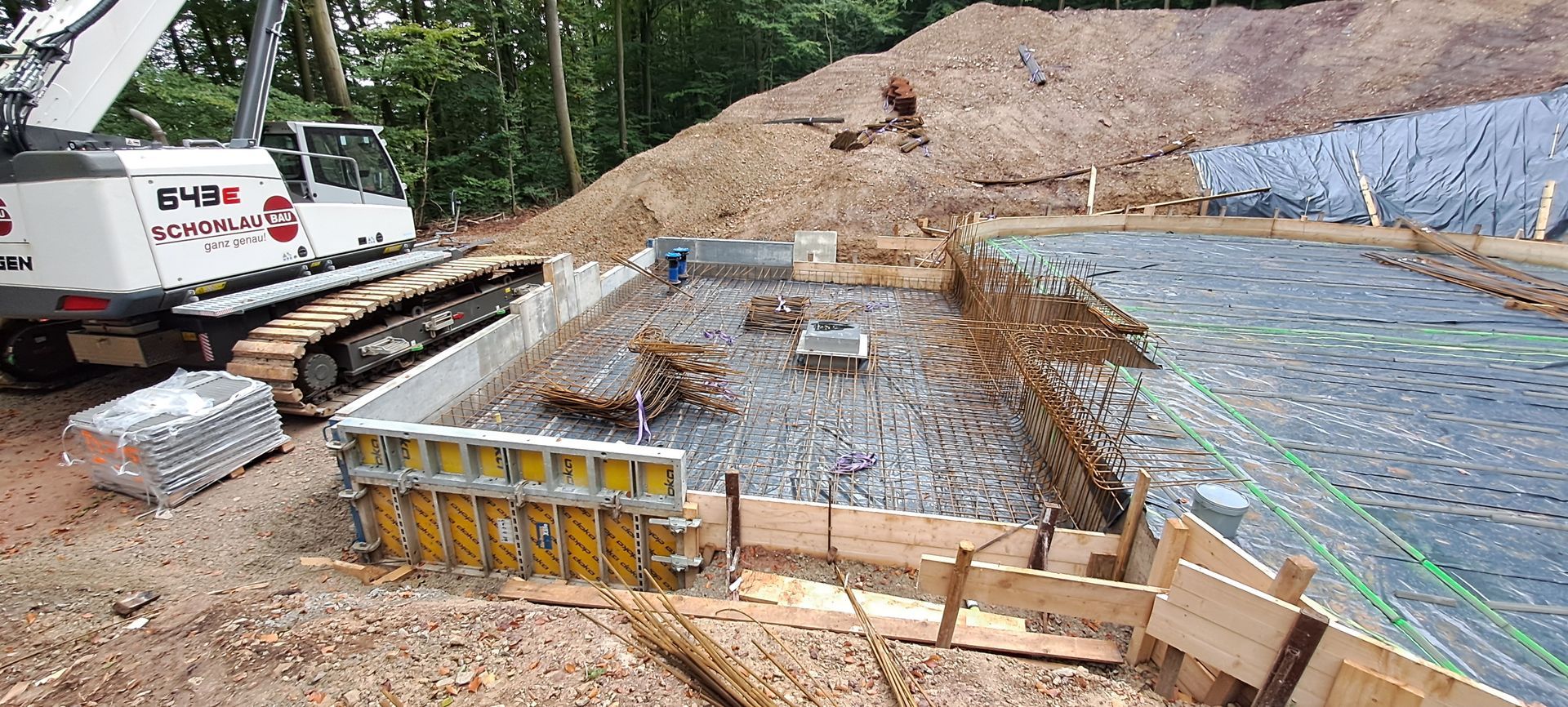

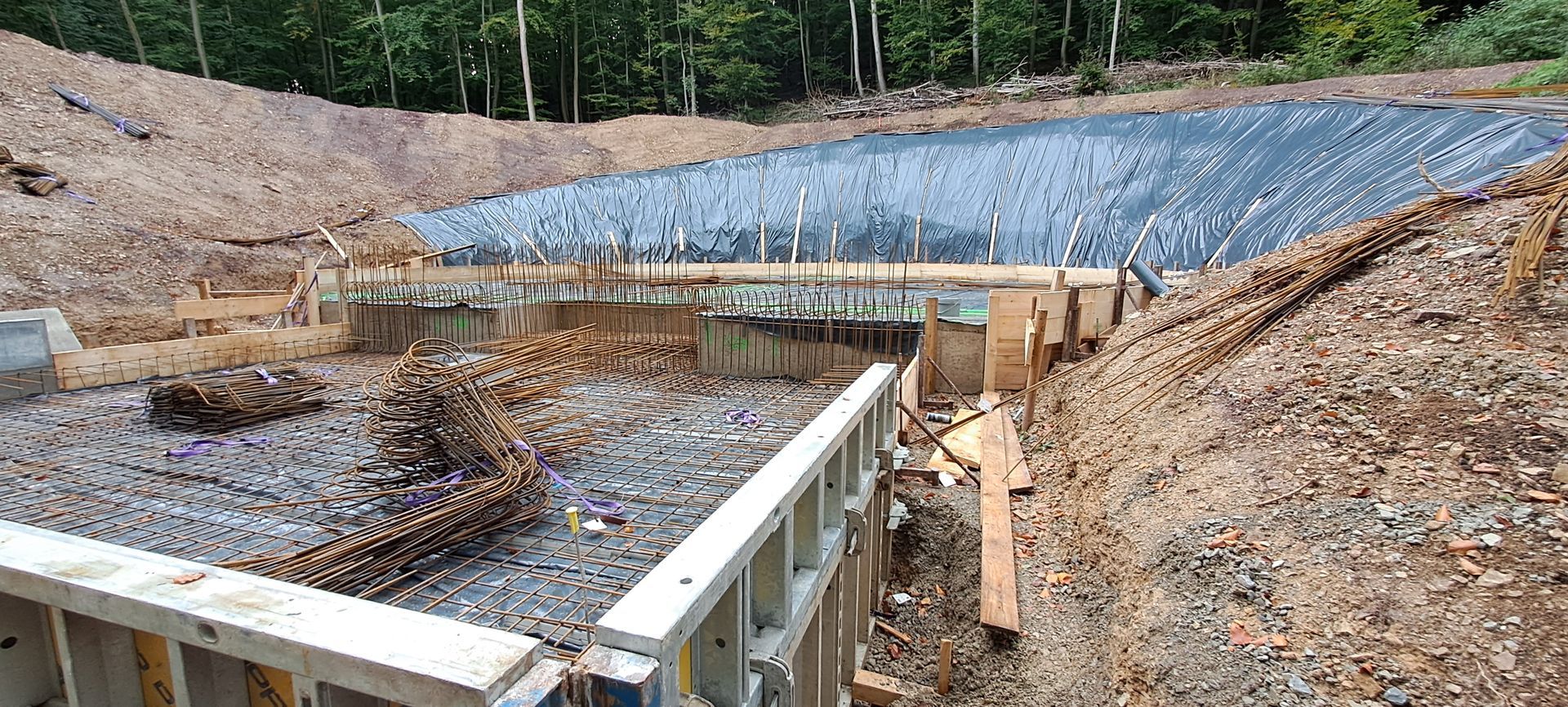

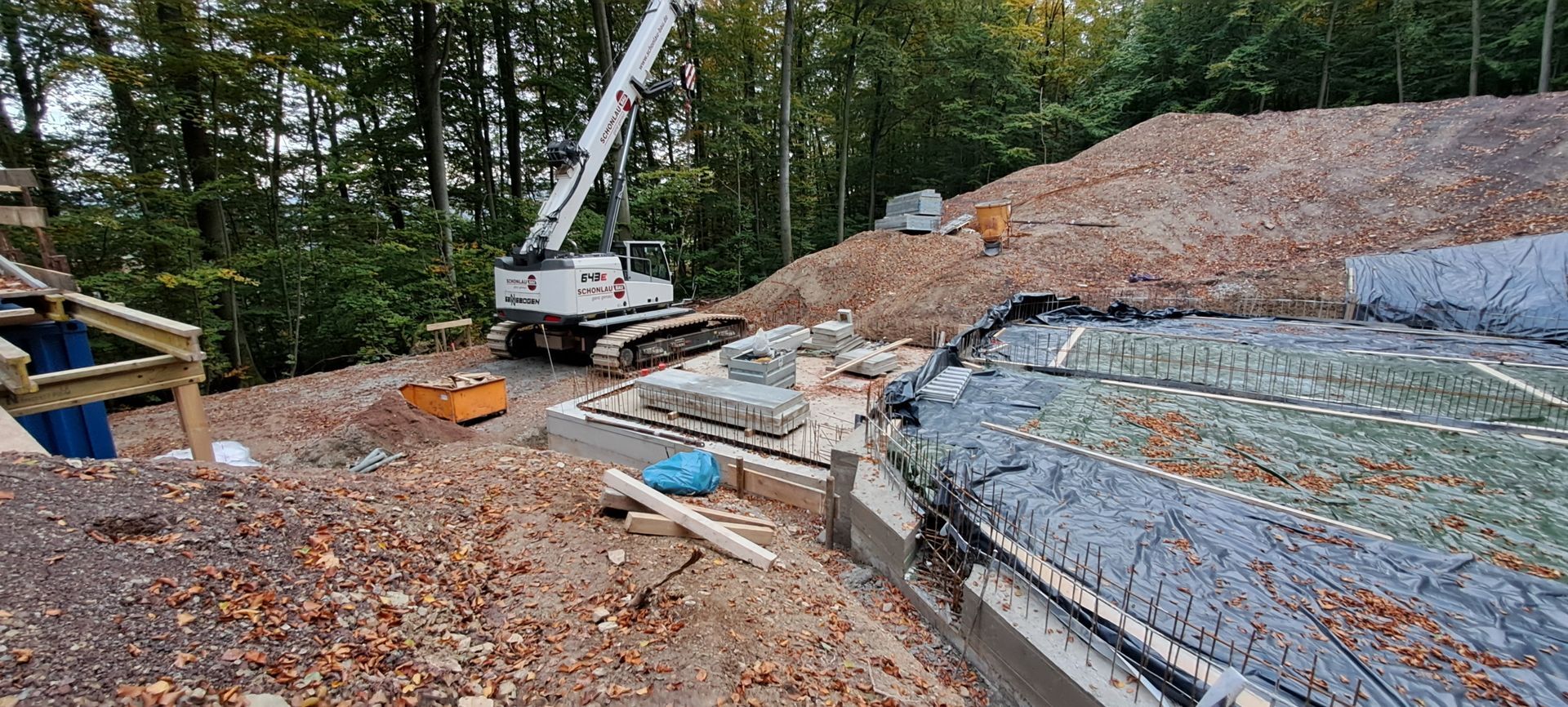

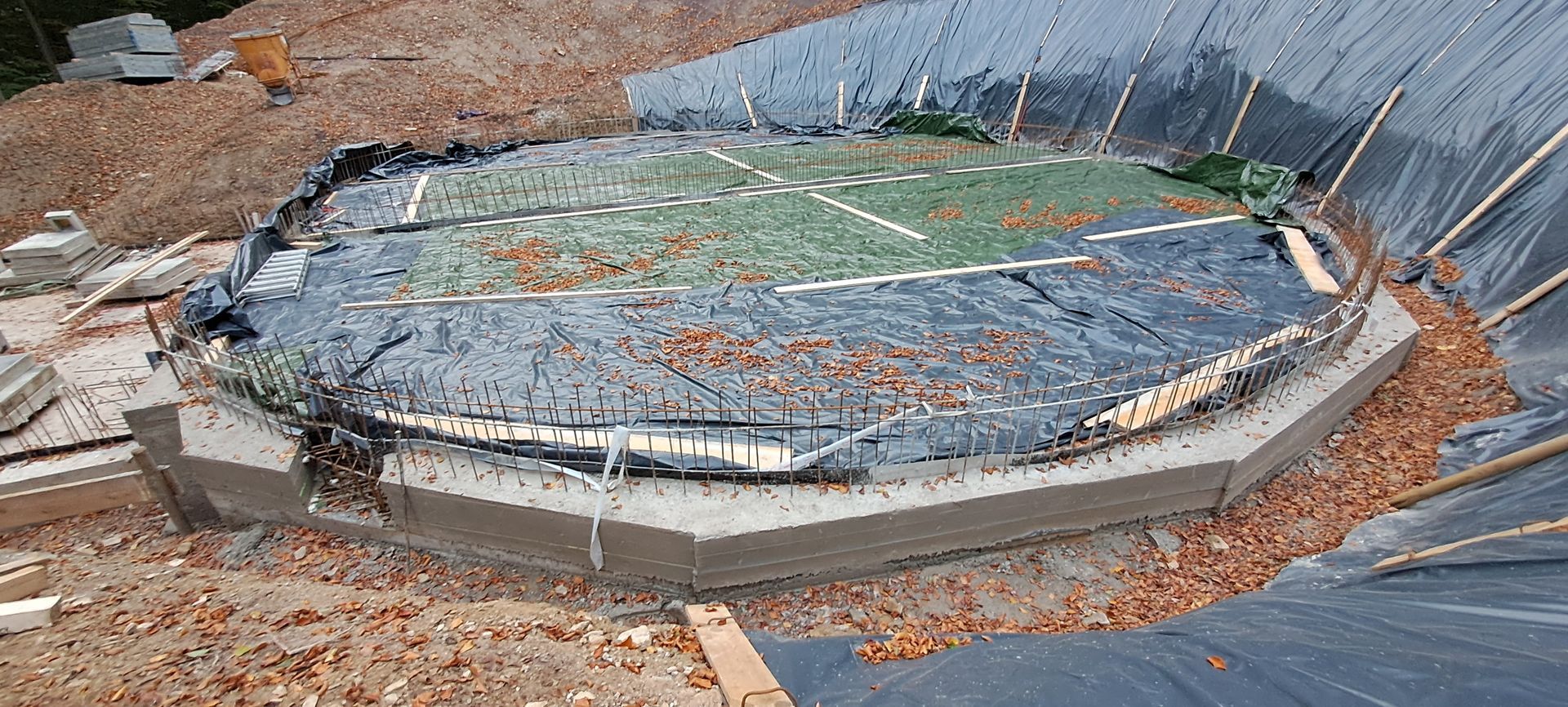

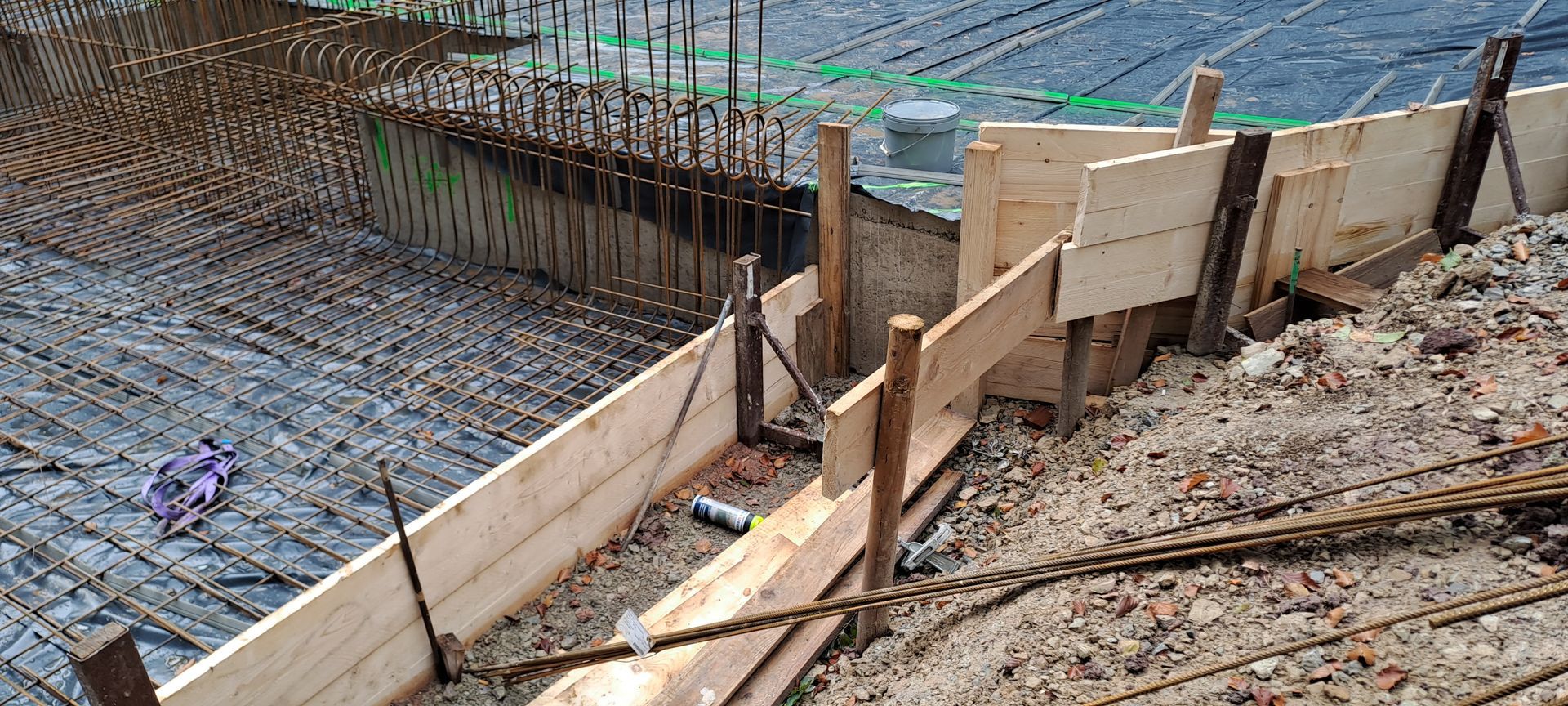

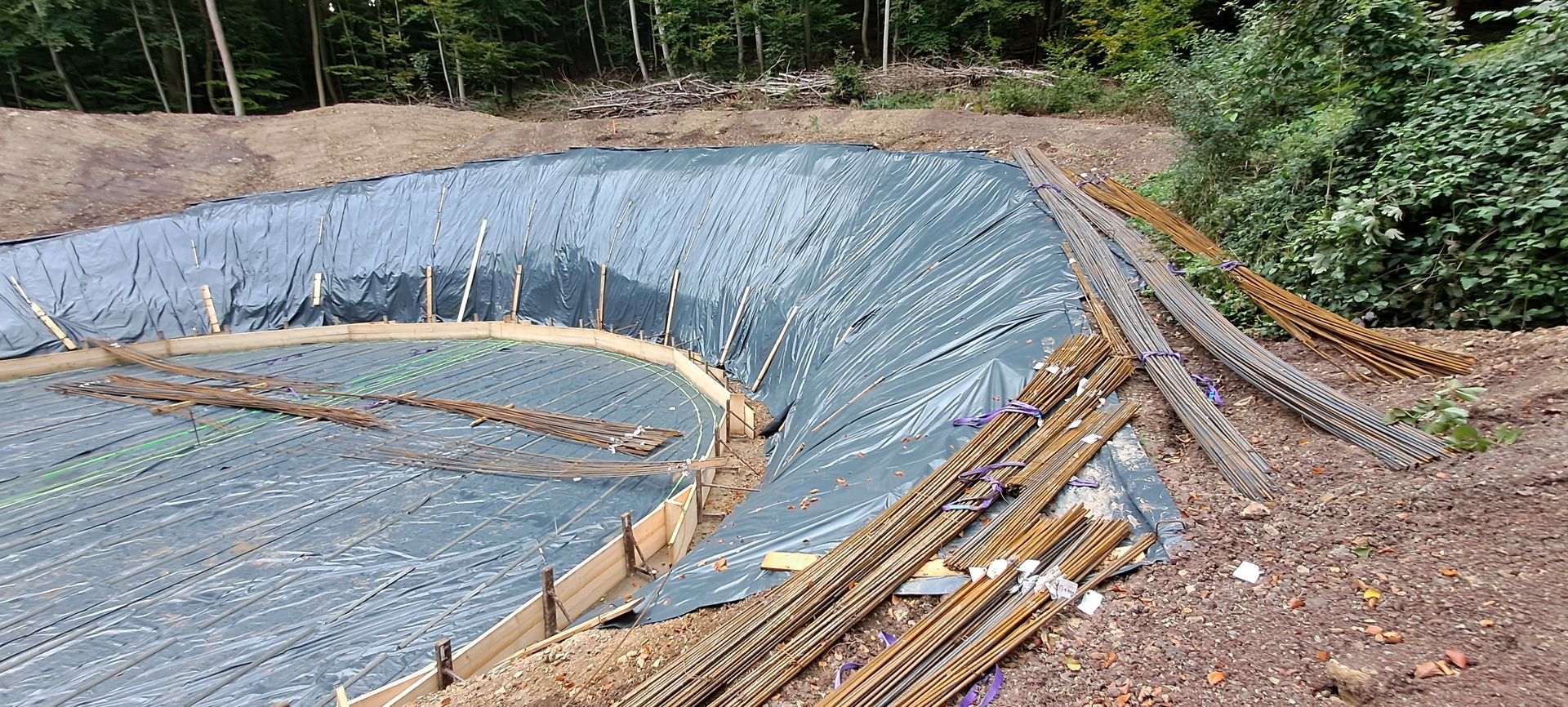

07.10.2024

Vorbereitungsarbeiten zum Gießen der Bodenplatten

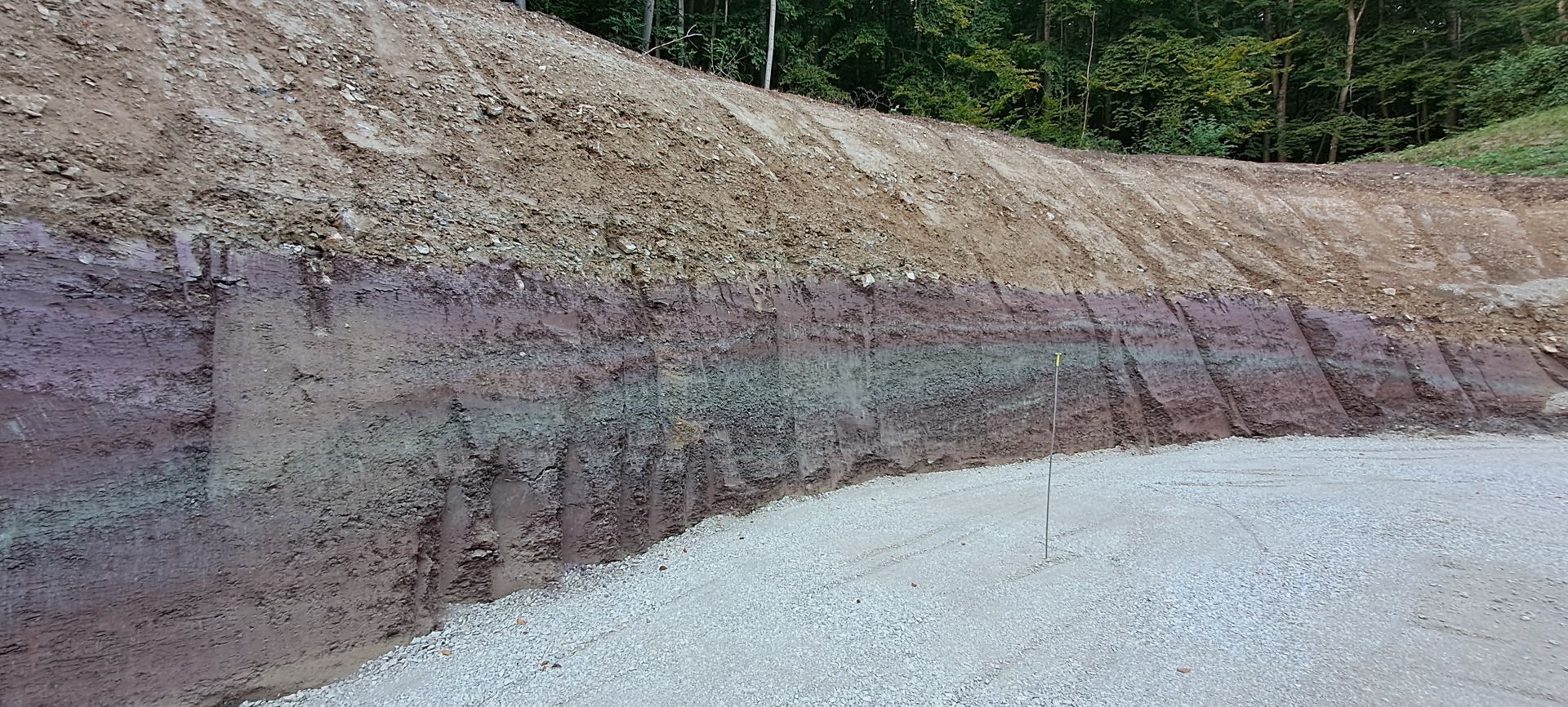

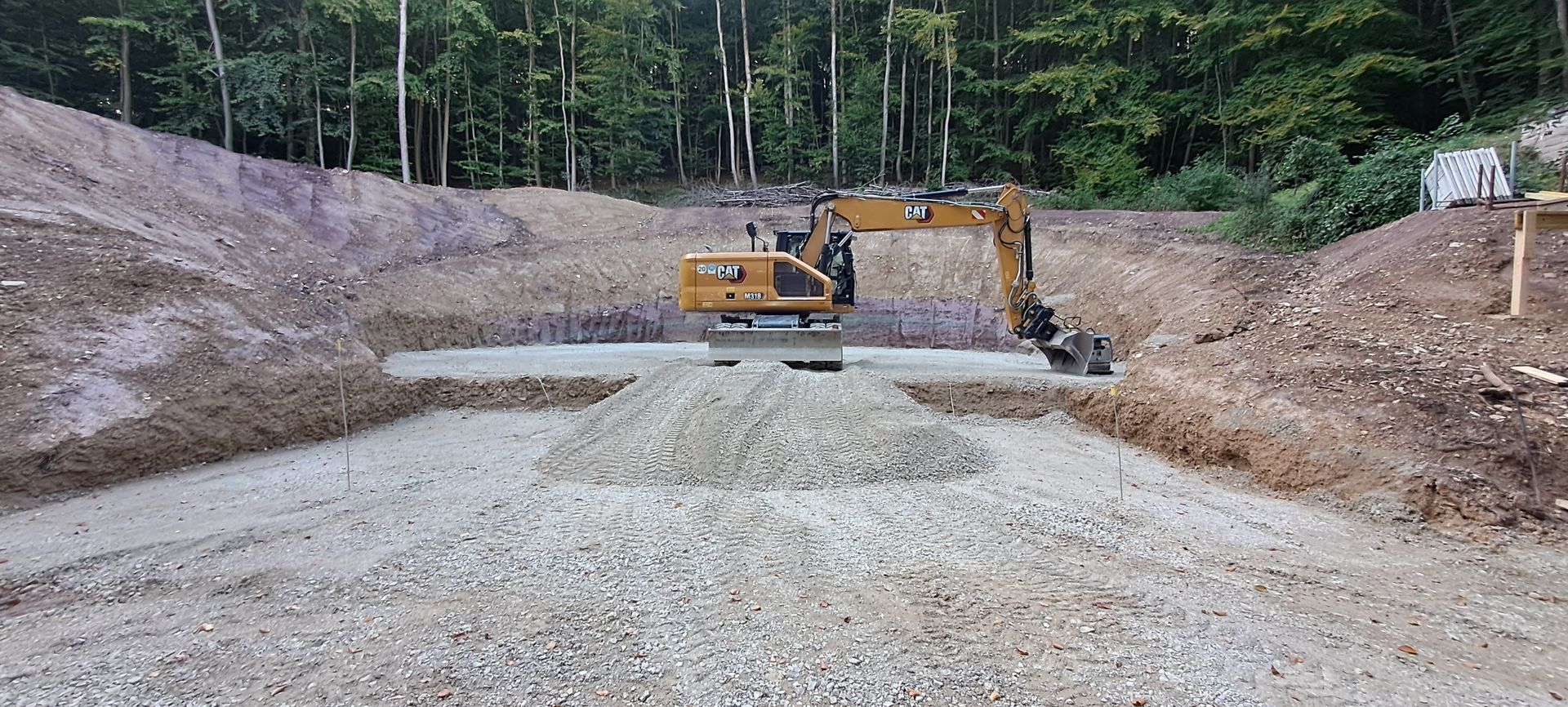

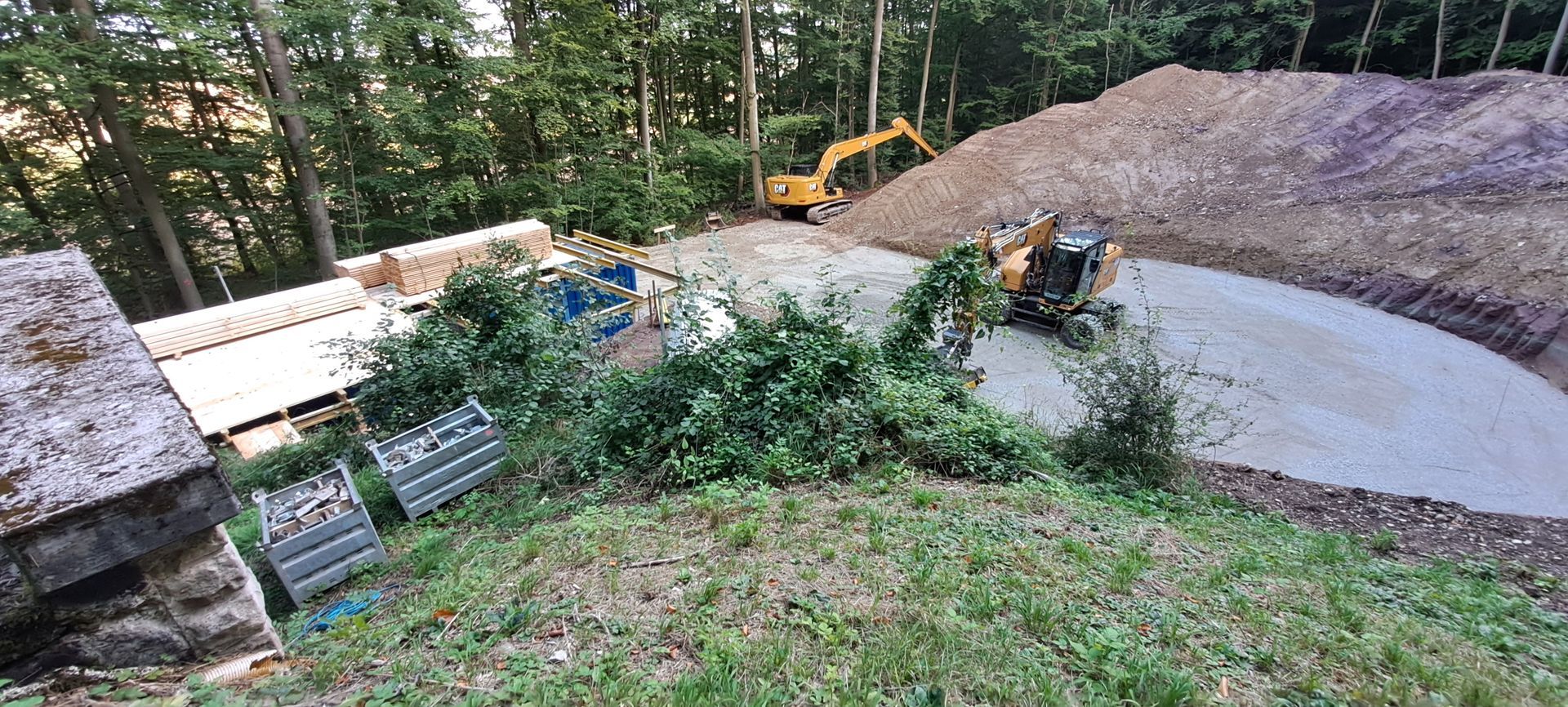

24.09.2024

Die Gründung der Bodenplatte ist soweit vorbereitet das sie demnächst betoniert werden kann. Der Hochbehälter wird als Zylinder mit 2 Kammern (je 300qm) gebaut. Es ist geplant das der Betonbau bis Ende 2024 fertig sein soll - sofern das Wetter mitspielt. Mitte 2025 soll der Hochbehälter dann in Betrieb gehen.

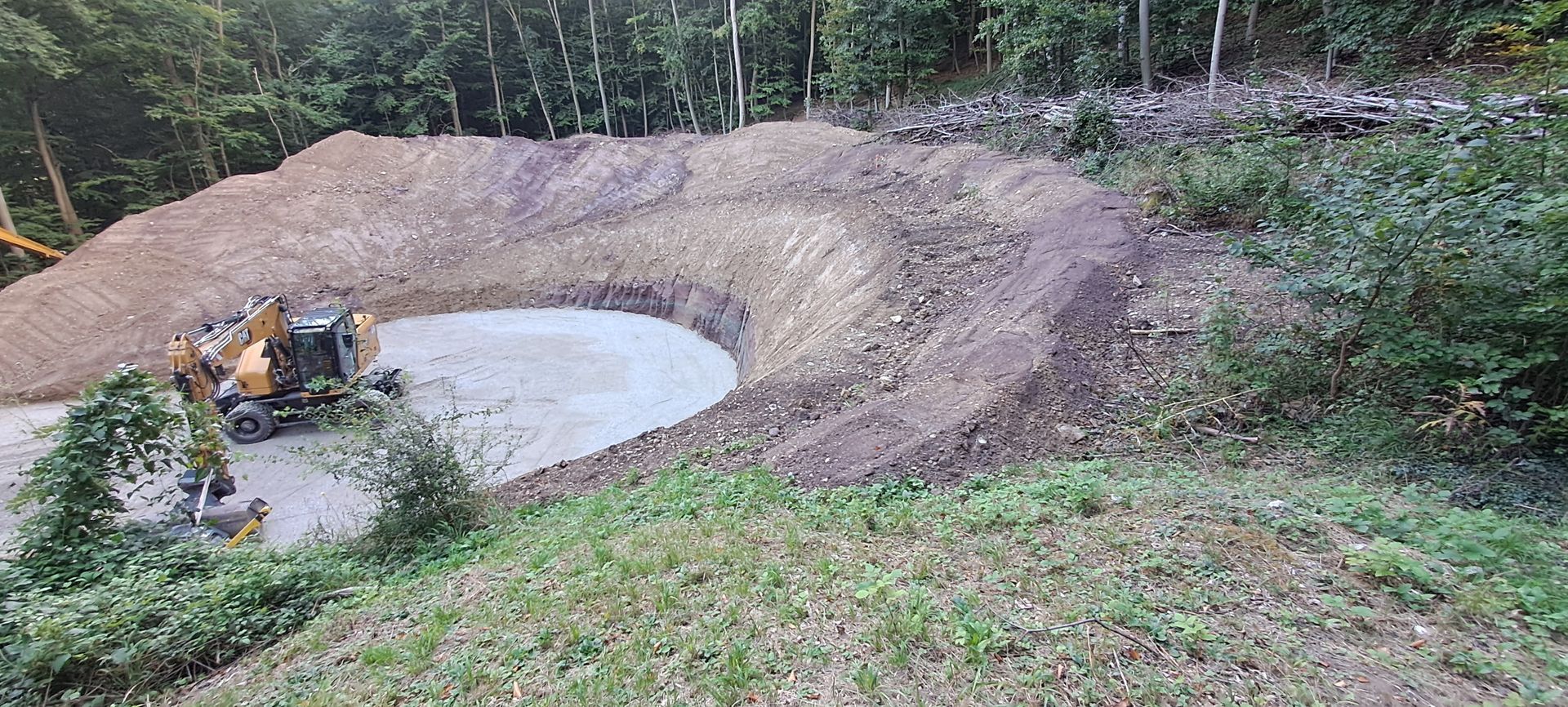

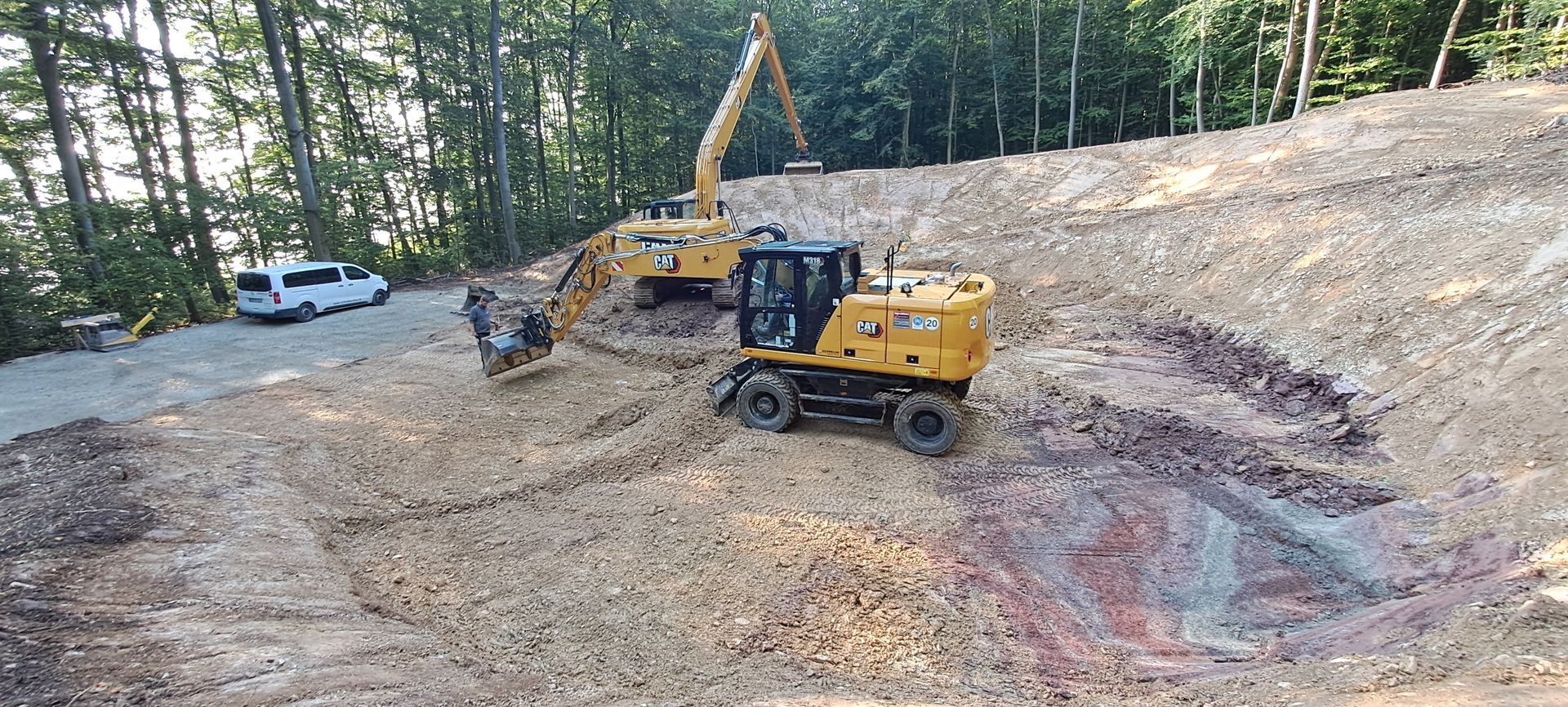

19.09.2024

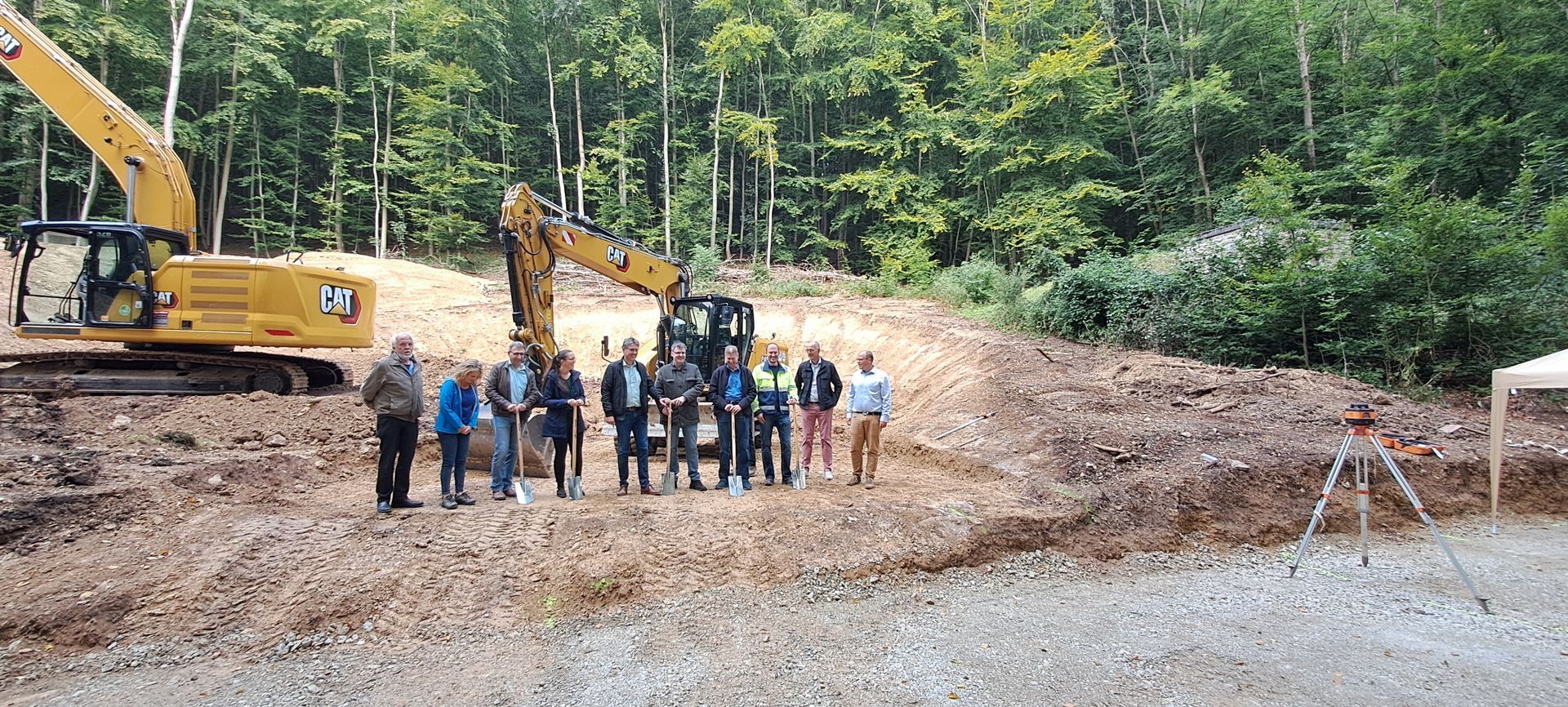

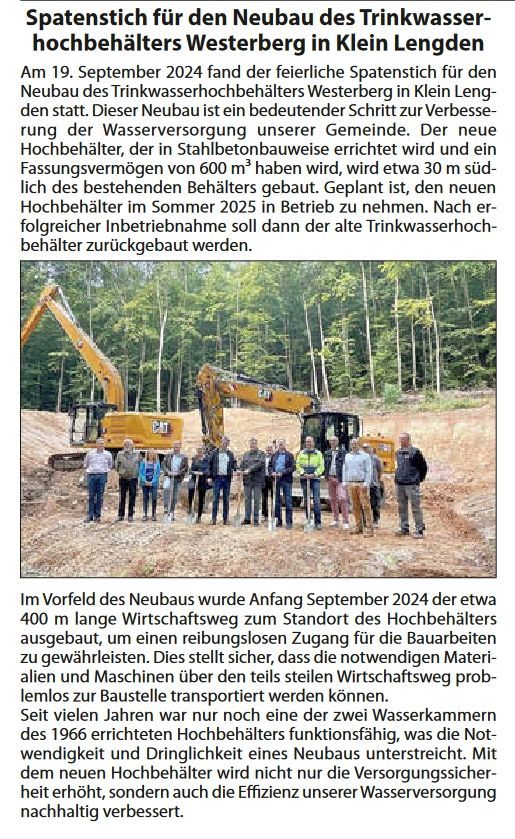

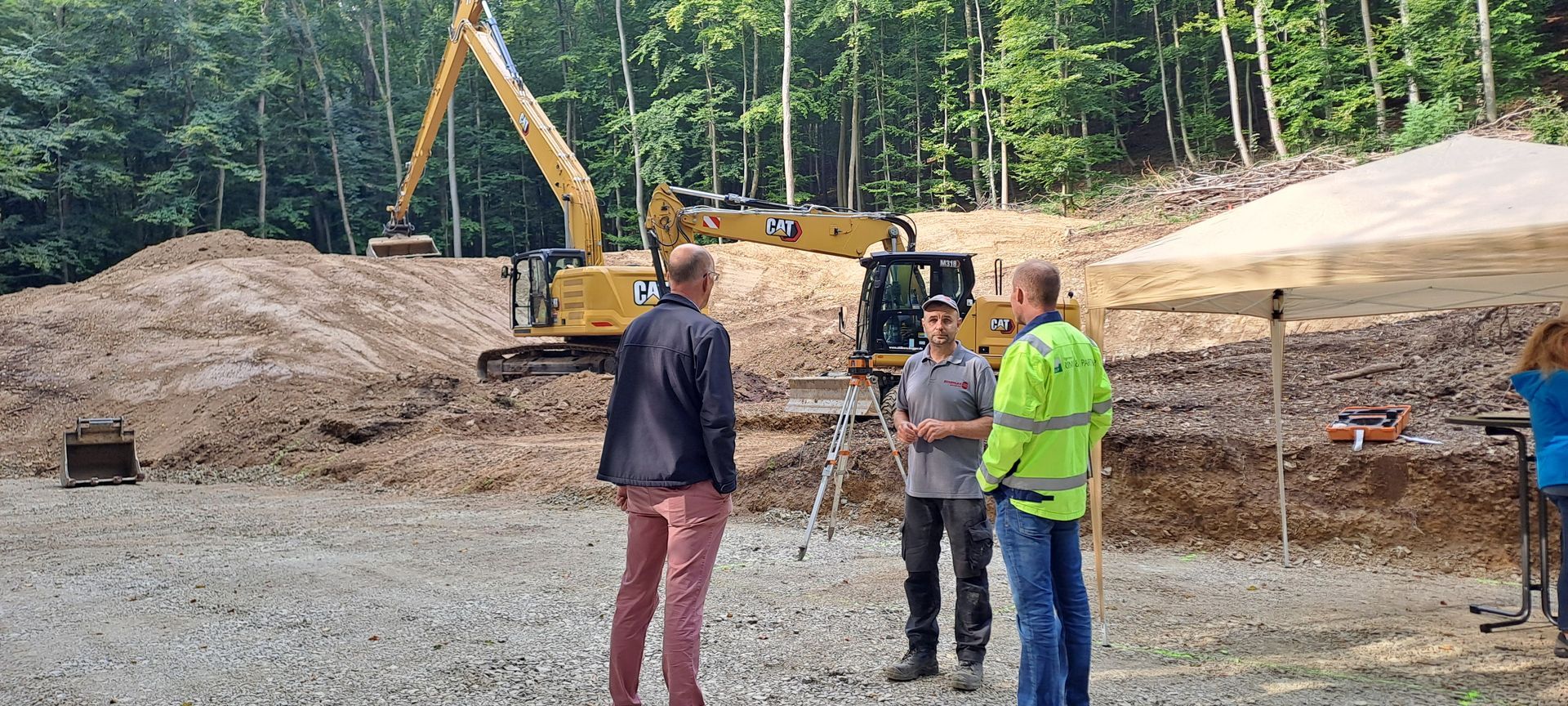

Der"Spatenstich" eröffnet nun offiziell die Baustelle

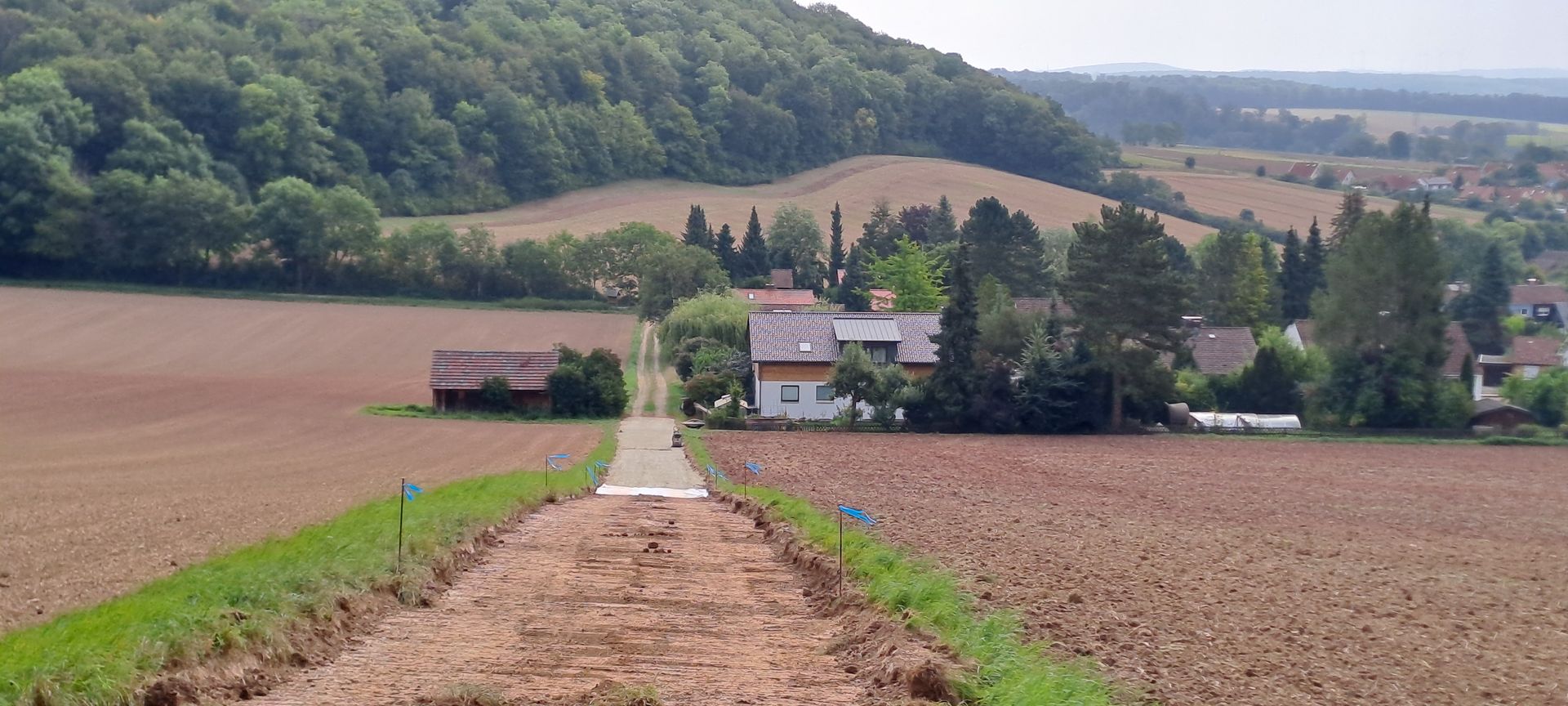

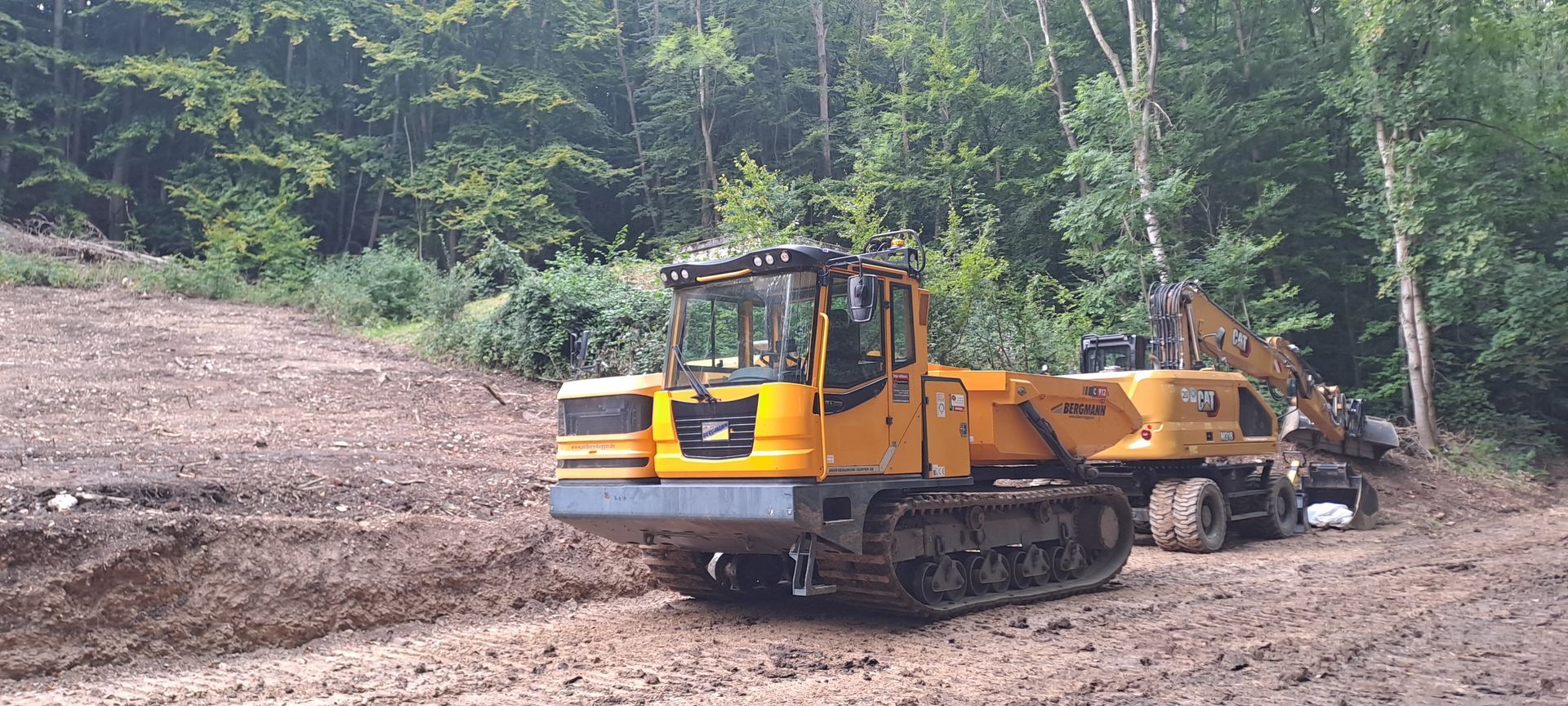

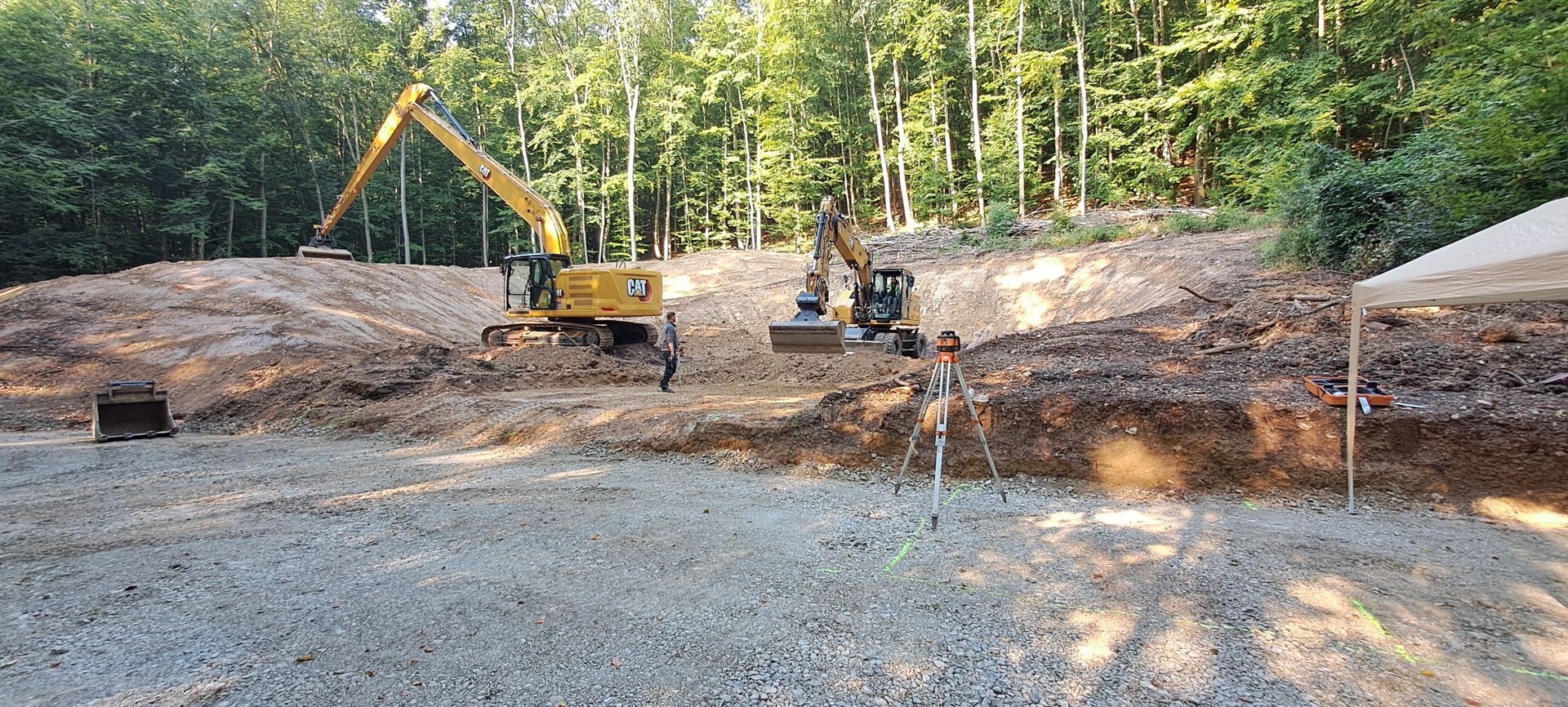

10.09.2024

Es geht weiter, die "Baustraße" wird fertiggestellt und die Erdarbeiten für den Hochbehälter werden weiter mit schwerem Gerät durchgeführt

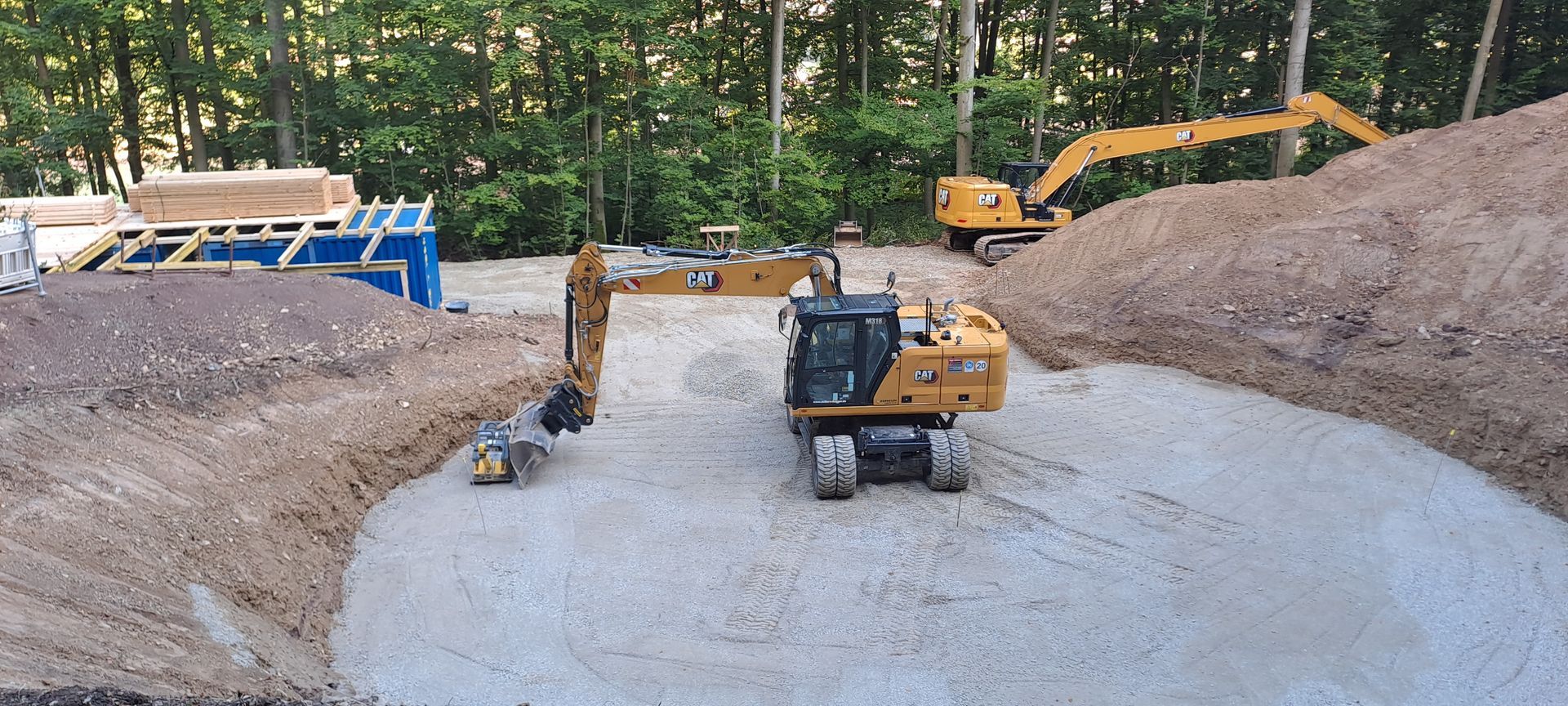

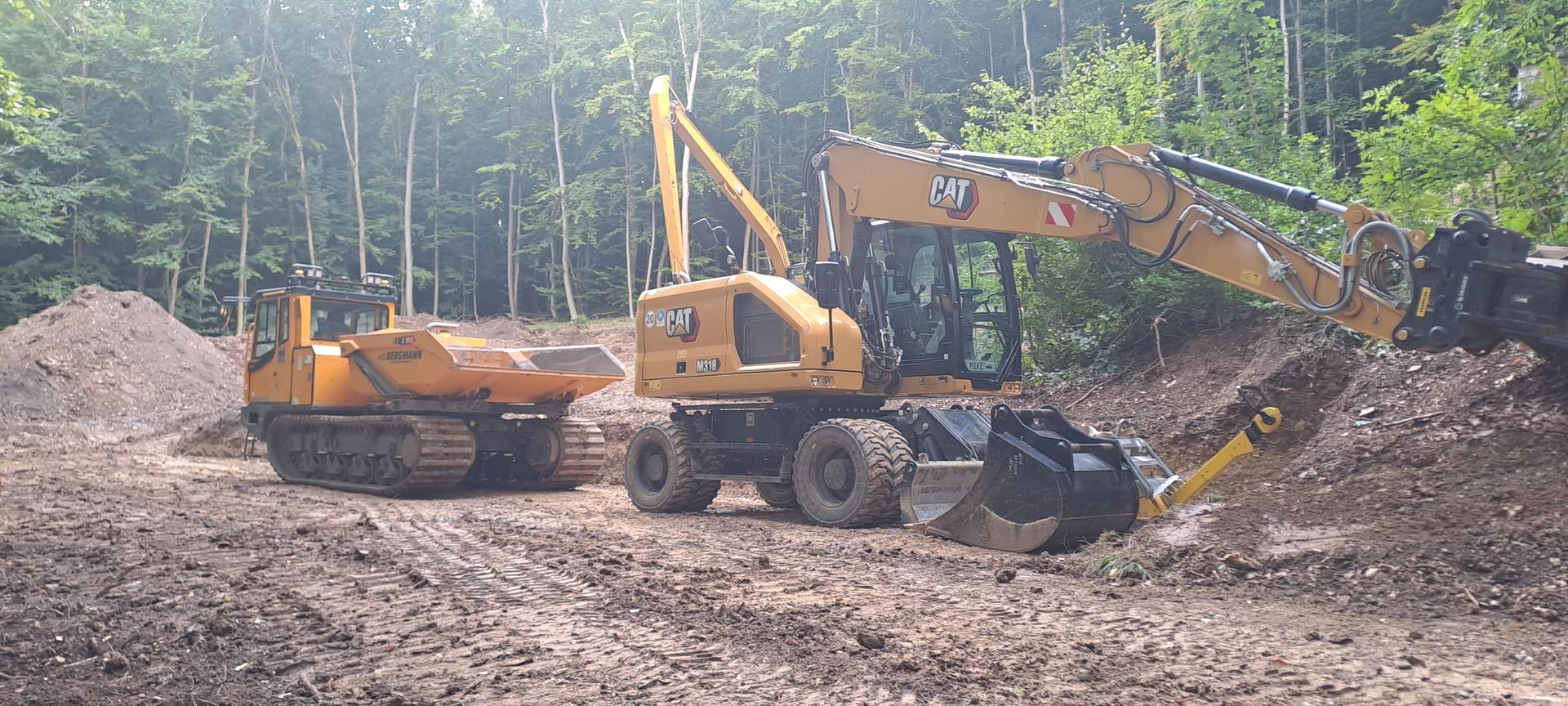

06.09.2024

am 05.09.2024 wurde angefangen den Weg zum neuen Hochbehälter aufzubauen. Ebenso wurde schon die Fläche für den Hochbehälter vorbereitet.
